6.8.2026 Melua aiheuttanut rammerointityö Ratsuvuoressa on päätetty. Kallioisella tontilla on jouduttu kesän aikana louhimaan kalliota ja käsittelemään syntynyt louhe rakennusten pohjalle, jotta rakennusmääräysten mukainen perustaminen voidaan toteuttaa. Samalla saadaan rakennuksille vedettyä tarvittavat liittymät/vast. vaadittavaan syvyyteen. Pahoittelemme, että rakennustöistä tulee vielä aiheutumaan muuta rakentamiseen liittyvää tavanomaisempaa melua, jota parhaamme mukaan kuitenkin pyrimme välttämään.

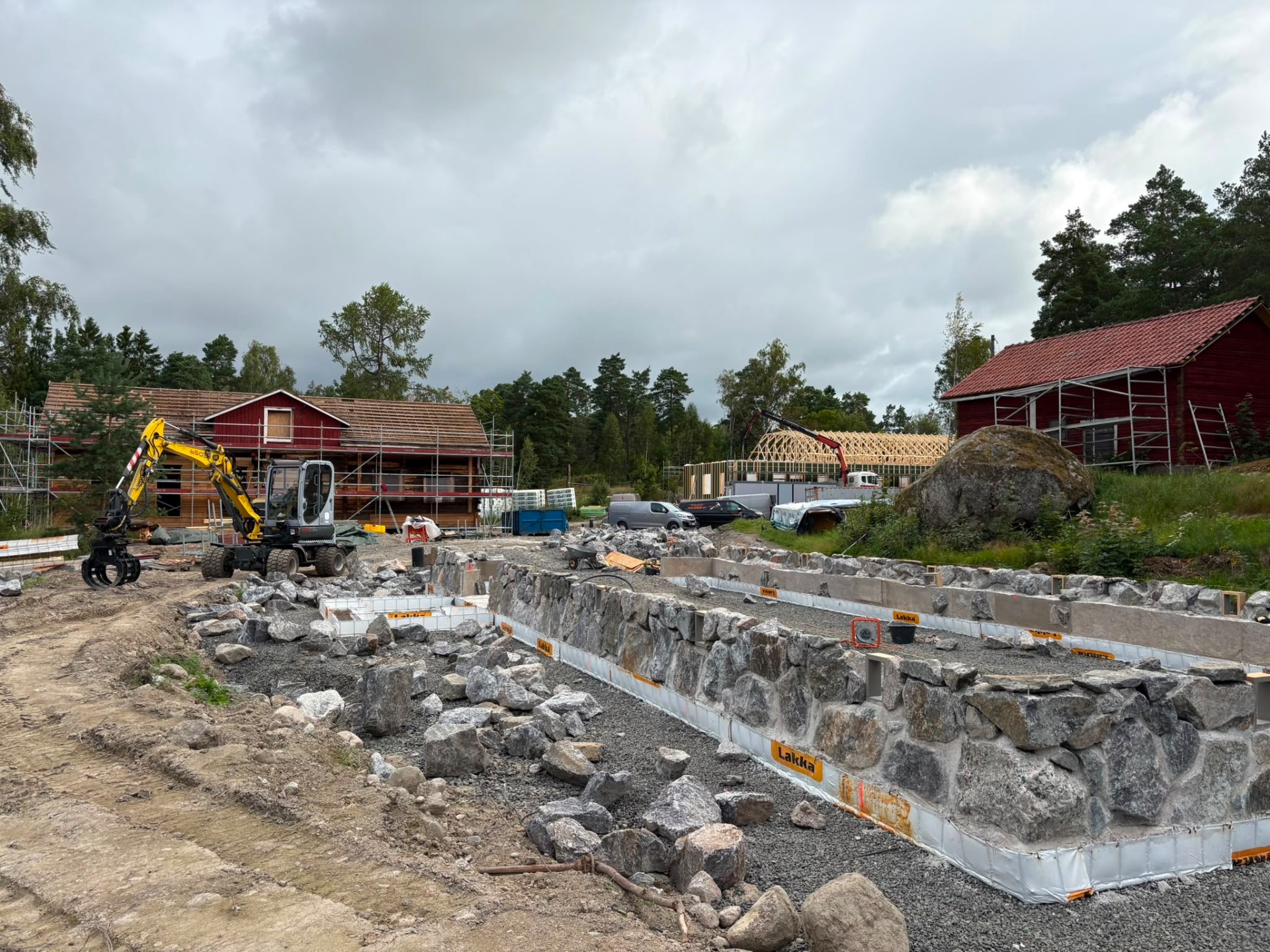

7.8.2026 Pihkalan kivijalka jo täydessä korkeudessaan, mutta ei valmis vielä. Kivijalan korkeus anturan pinnasta on 80 cm. Kivijalka on ladottu Ratsuvuoren omasta kivestä, tuettu betonikauluksella ja saumataan kalkkilaastilla.

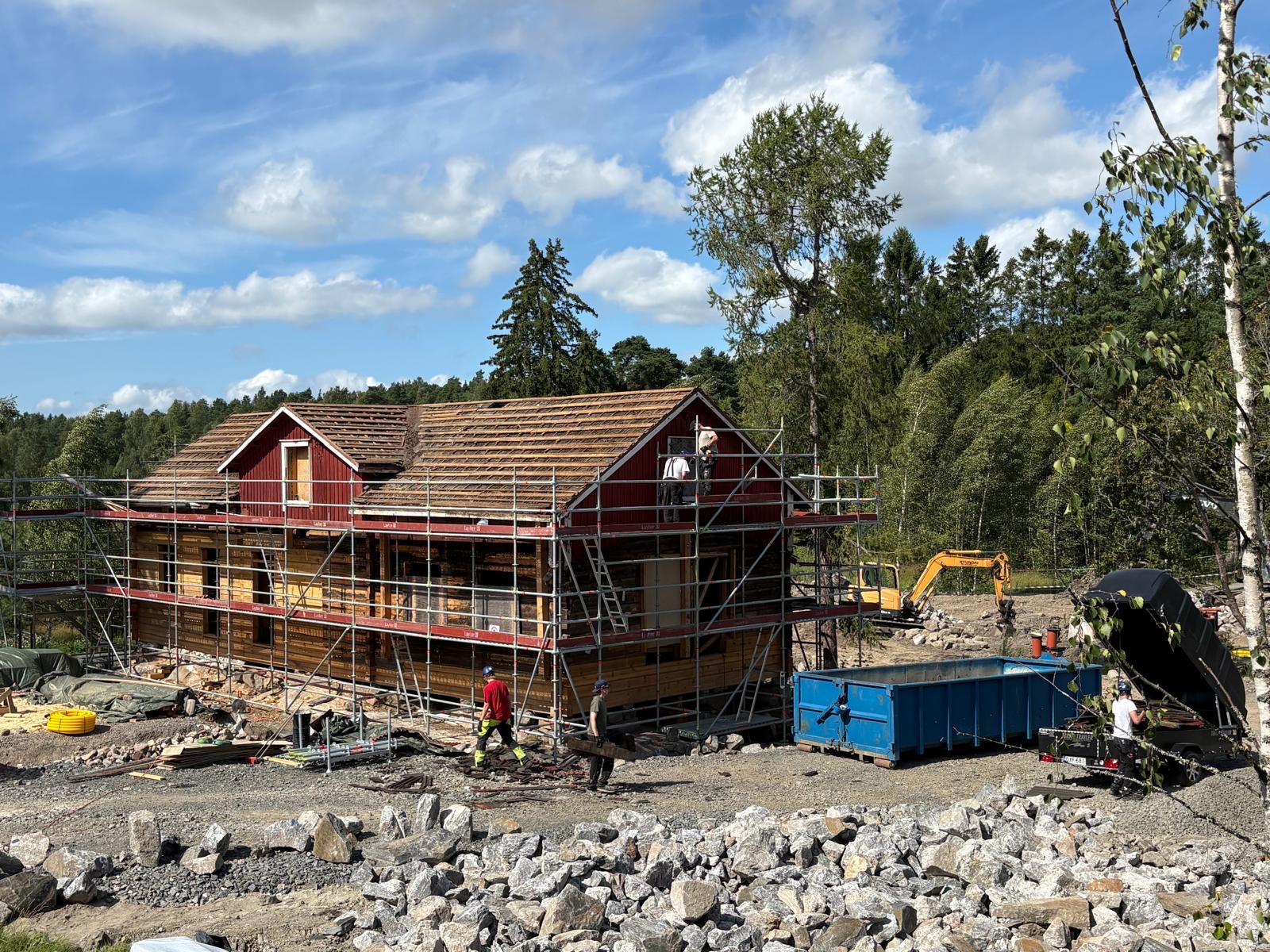

6.8.2026 Sandelsin kattotyöt ovat alkaneet telineiden pystytyksellä ja vanhan katteen poistamisella.

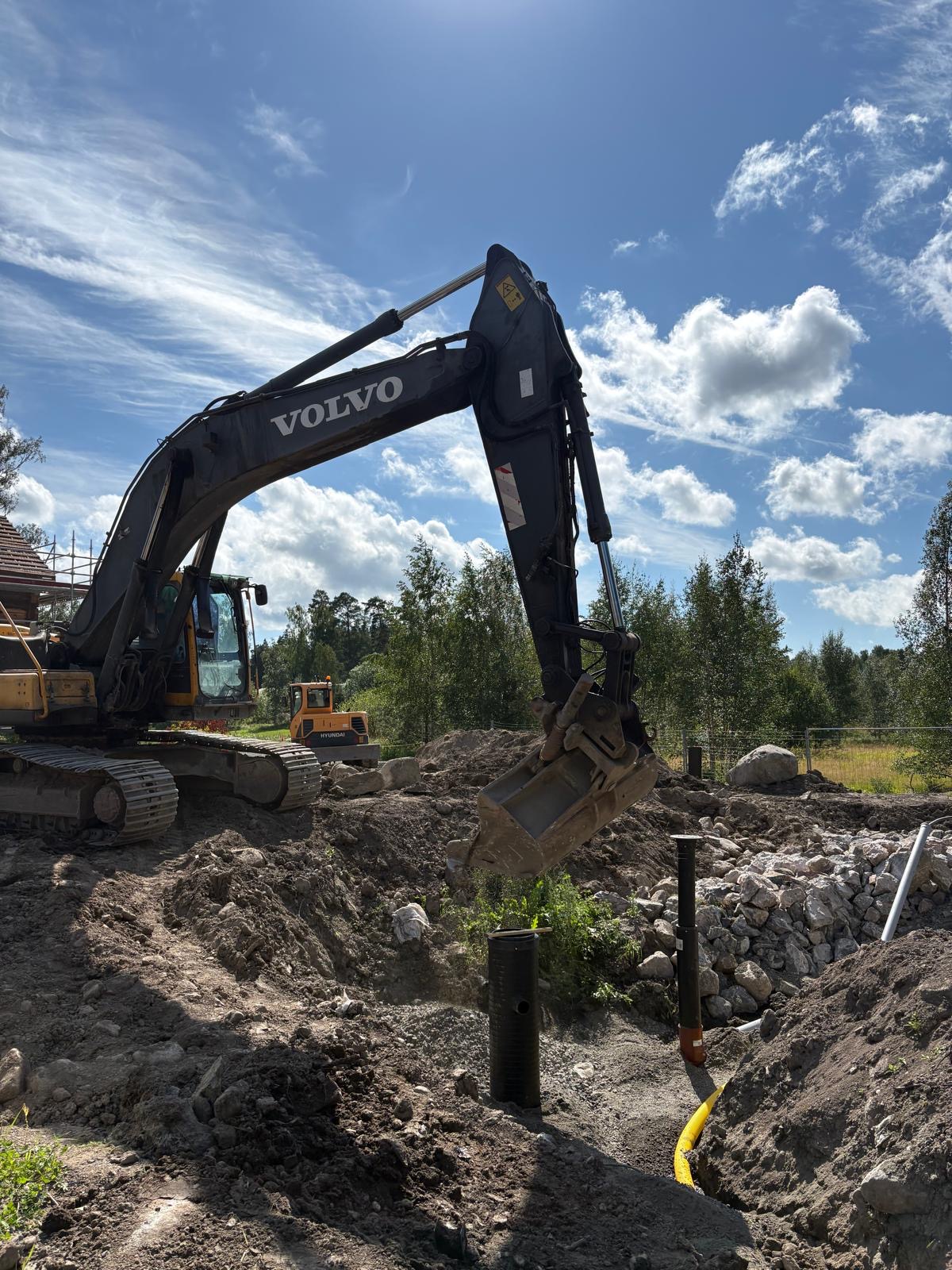

6.8.2026 Lill-Saksan liittymien kaivuu.

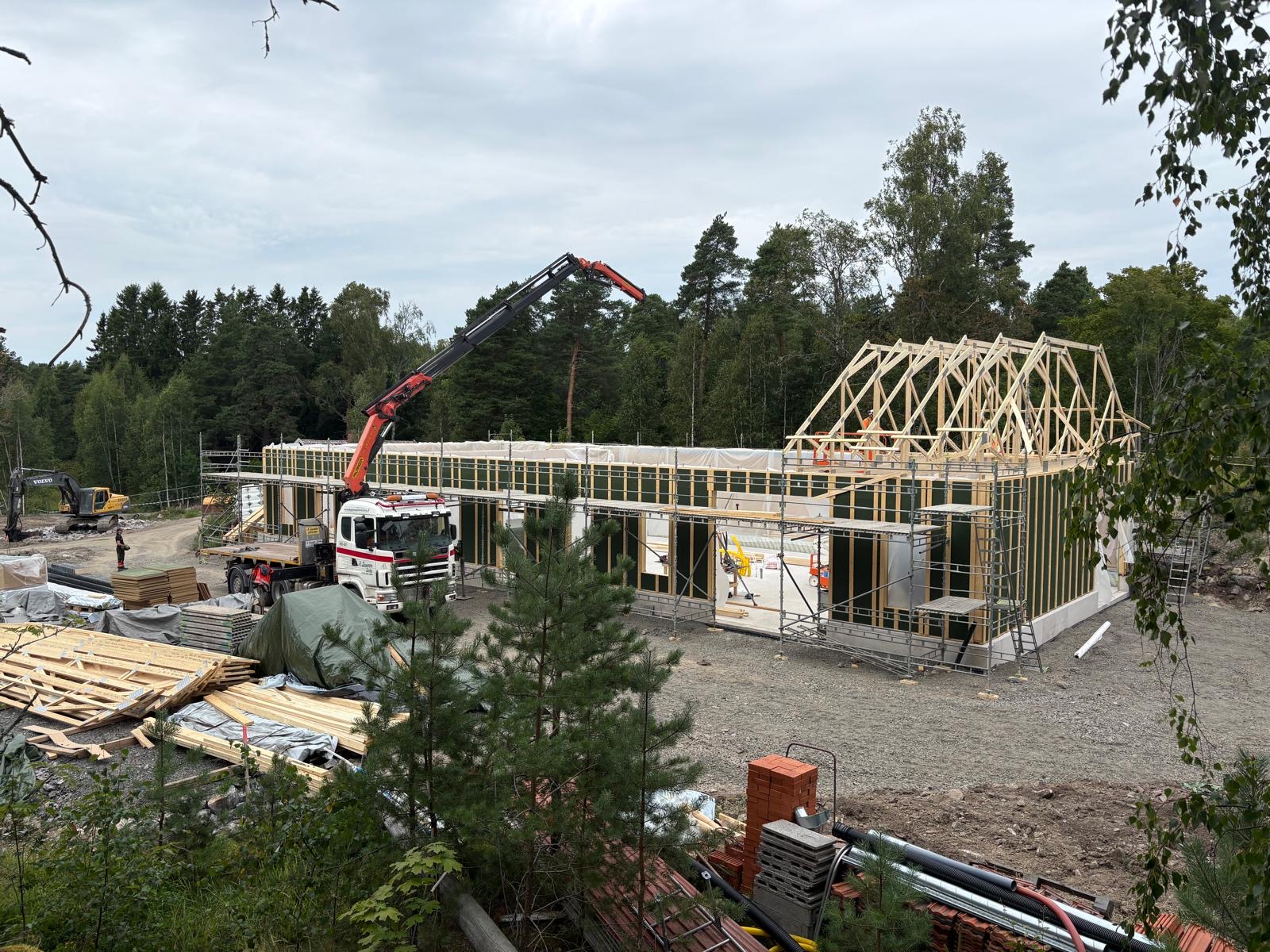

6.8.2026 Vaunutallin kattoristikoiden asennustyöt. Perinnerakenne Oy

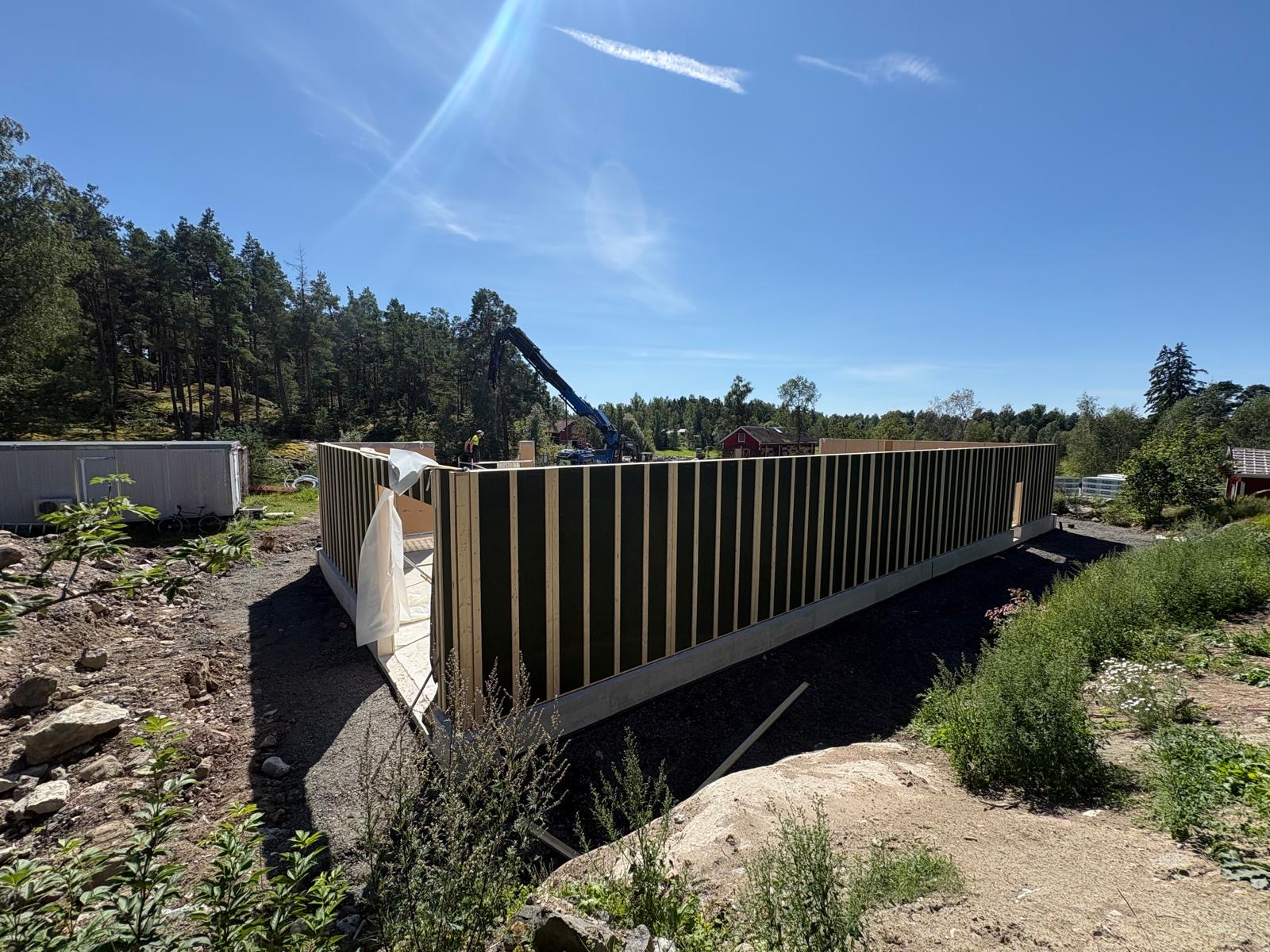

29.7.2026 Runkoelementit pystyssä. Perinnerakenne Oy ja Hietanen Transport Oy

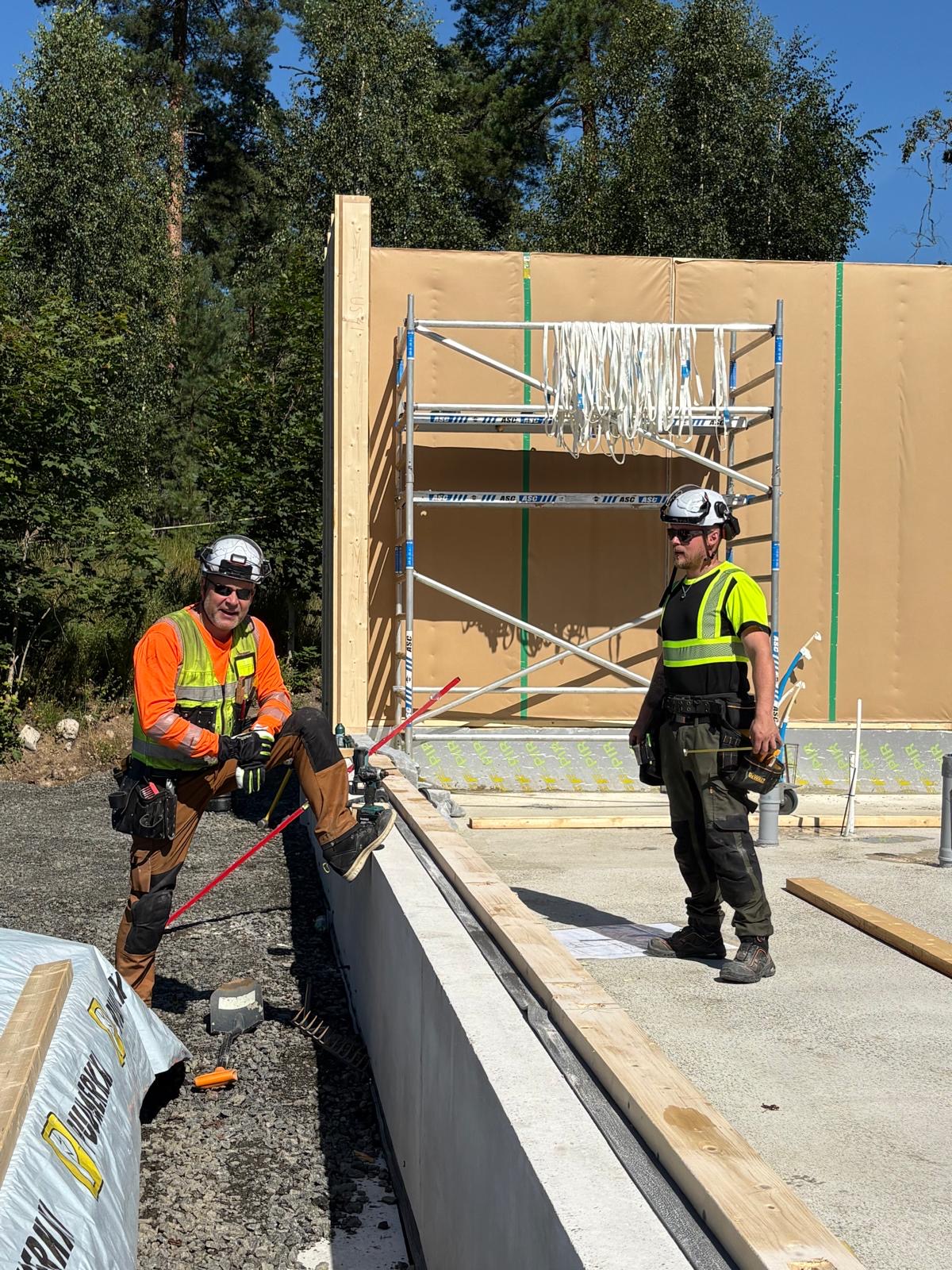

29.7.2026 Olli ja Oskari Nykänen, Perinnerakenne Oy

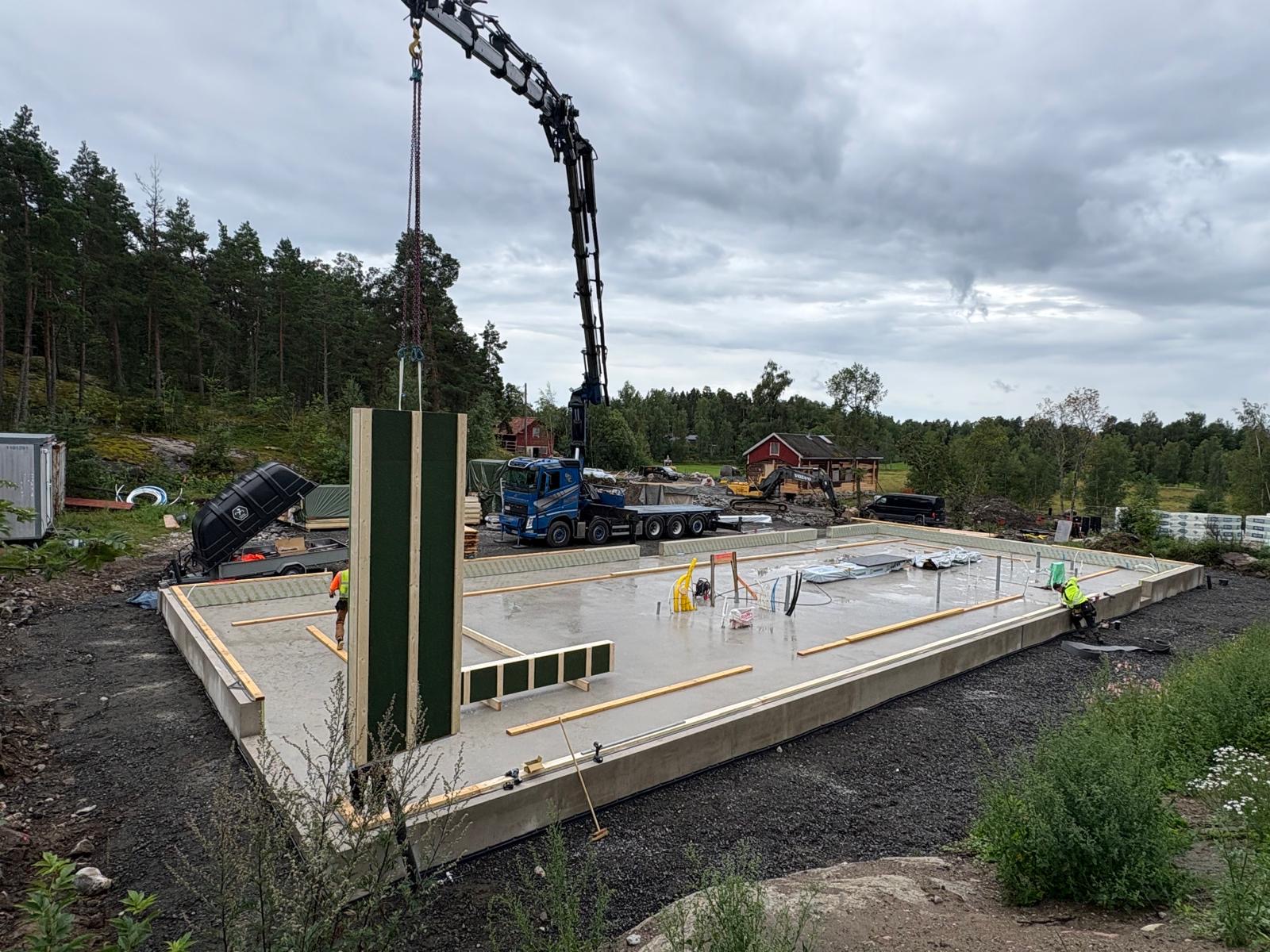

28.7.2026 Vaunutallin runkoelementtien pystytys aloitettiin. Vaunutallin rakenne tehdään modernia rakennustapaa noudattaen. Rakennus kuitenkin vuorataan antiikkitiilellä, jotta se sulautuu Ratsuvuoren alueelle kauniilla tavalla. Perinnerakenne Oy vastaa runkoelementtien ja kattoristikoiden toimittamisesta ja pystytyksestä. Hietanen Transport Oy nostaa.

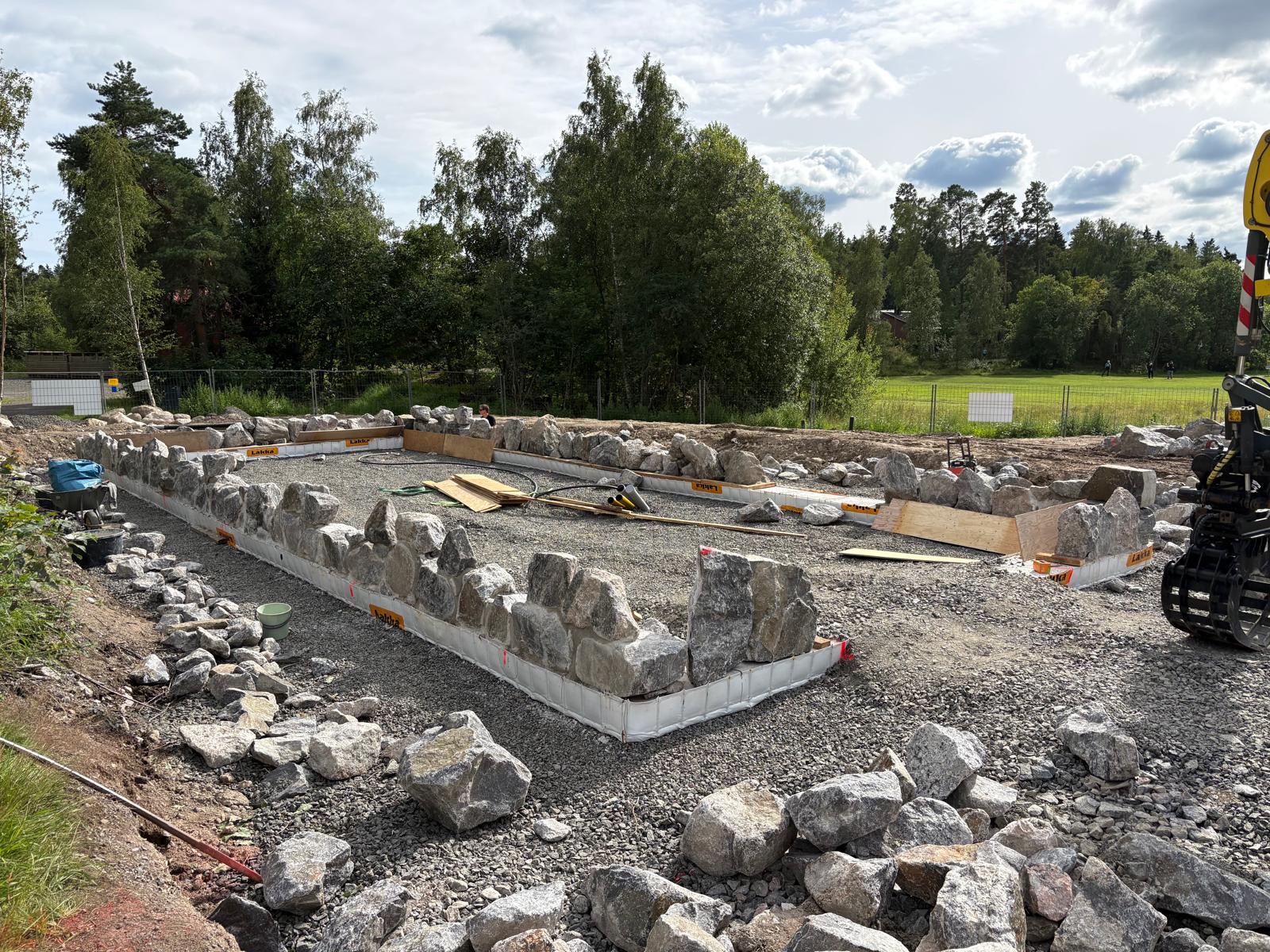

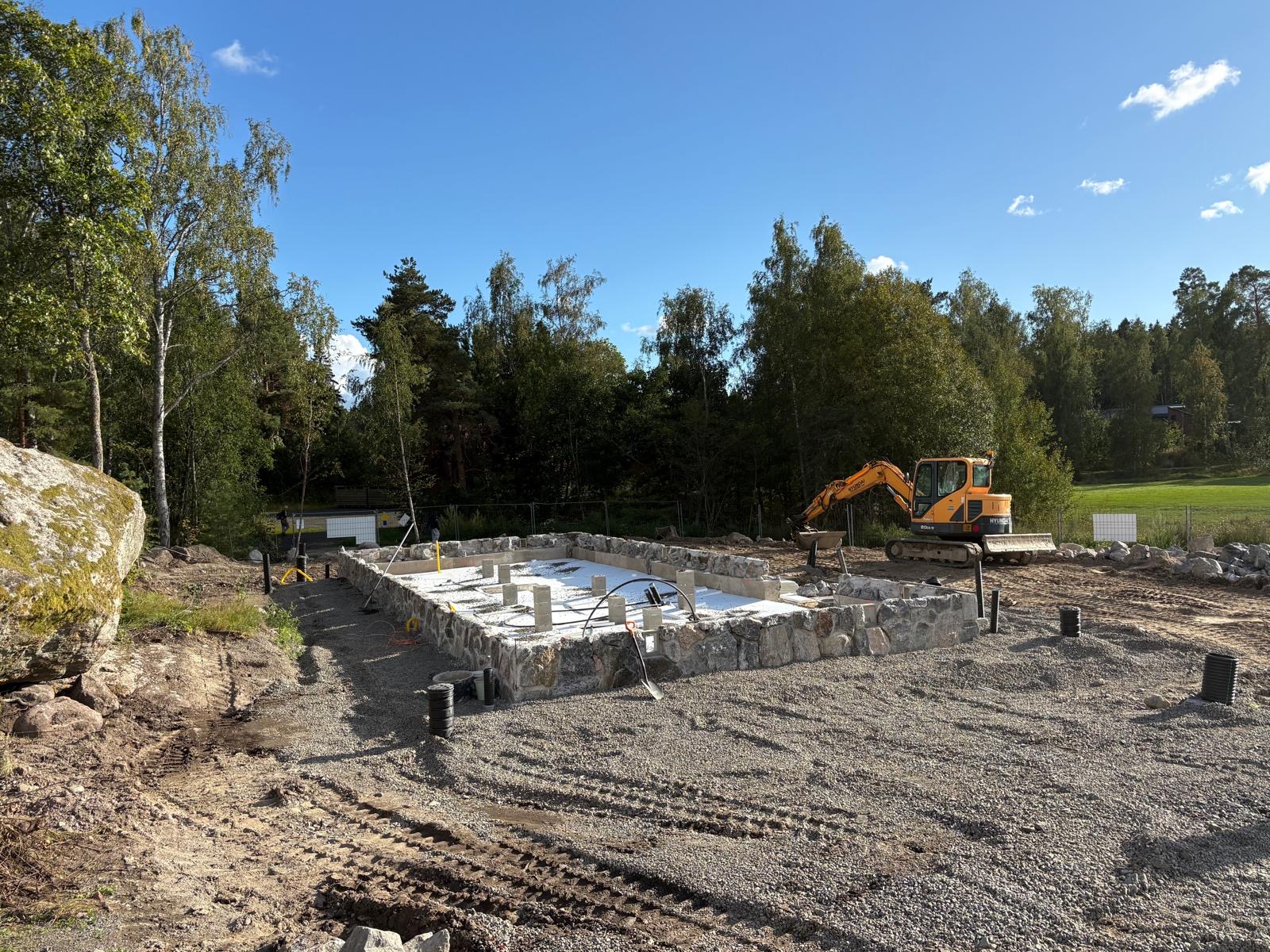

22.7.2026 Pihkalan luonnonkivisokkelin muuraaminen etenee.

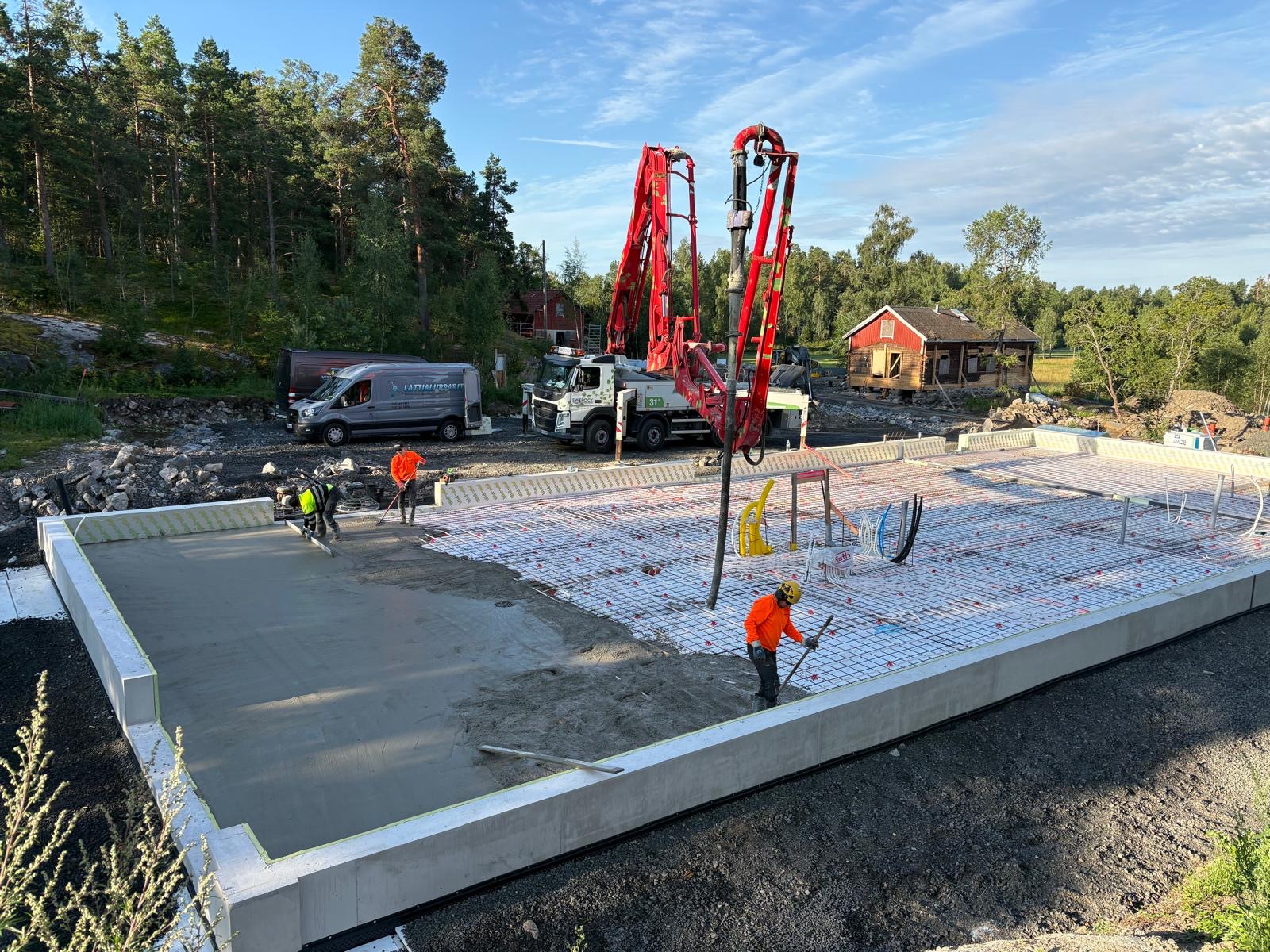

22.7.2026 Vaunutallin lattian valu. Lattialiipparit Oy

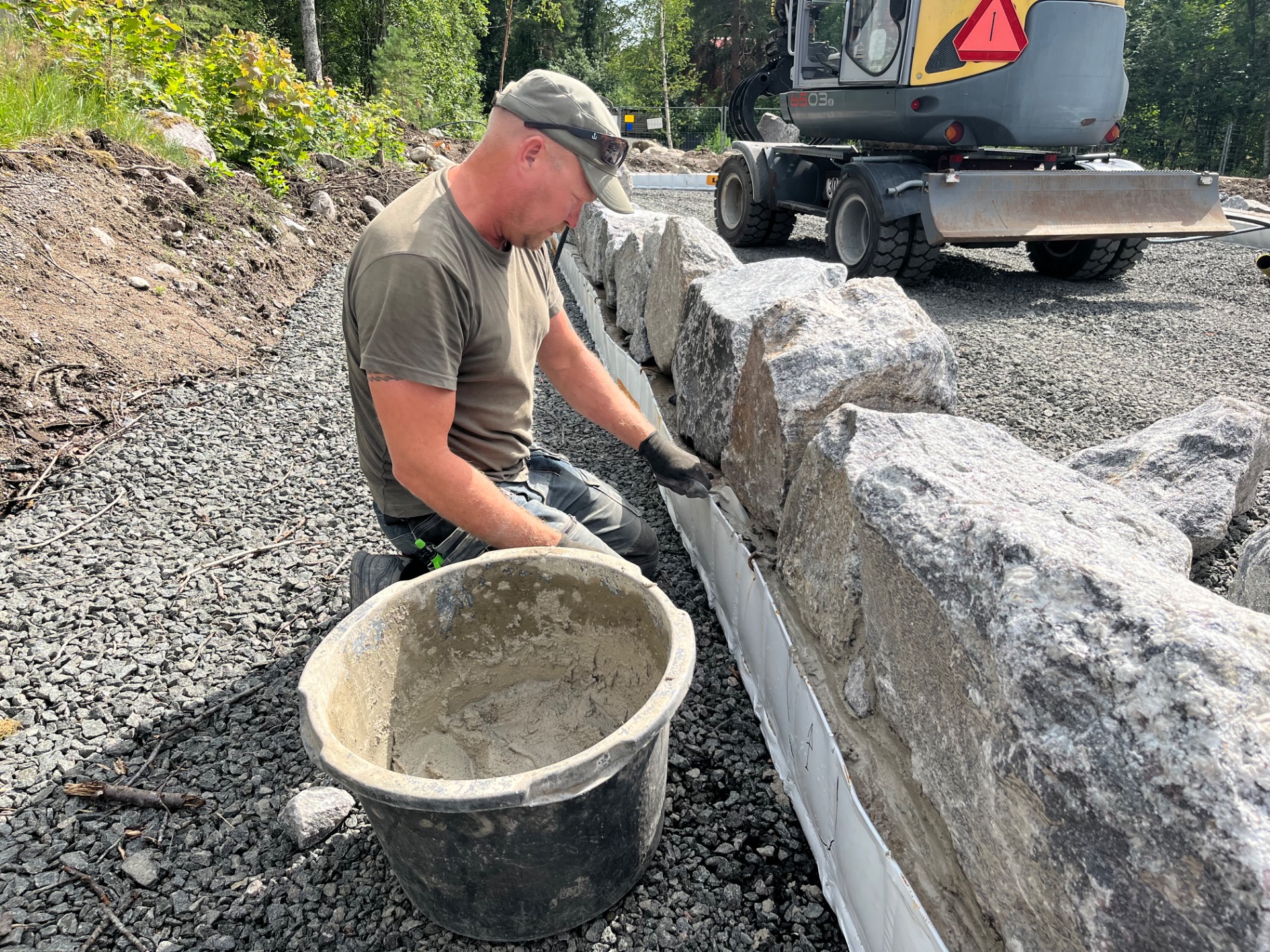

19.7.2026 Luonnonkivisokkelin muuraaminen on työlästä ja hidasta hommaa. Tässä ollaan vasta aivan alussa. Nykymääräysten mukaisesti on jouduttu valamaan ensin antura pohjalle.

19.7.2026 Lemmikit, Marski 11 kk ja Roope 10,5 v., ovat joka päivä työmaalla mukana, ulkoilevat monta kertaa päivässä, tutustustuvat Suovuoren ulkoilumaastoon ja tietenkin vastaavat työmaan vartioinnista. Työmaakontissa on tilaa ja ilmastointi viilentää kesähelteillä.

19.7.2026 Pihkalan alapohjan tuuletusluukut, ”kissanluukut,” nyt tekeillä. Maalaus Uulan pellavaöljymaalilla, värisävy ”savi”.

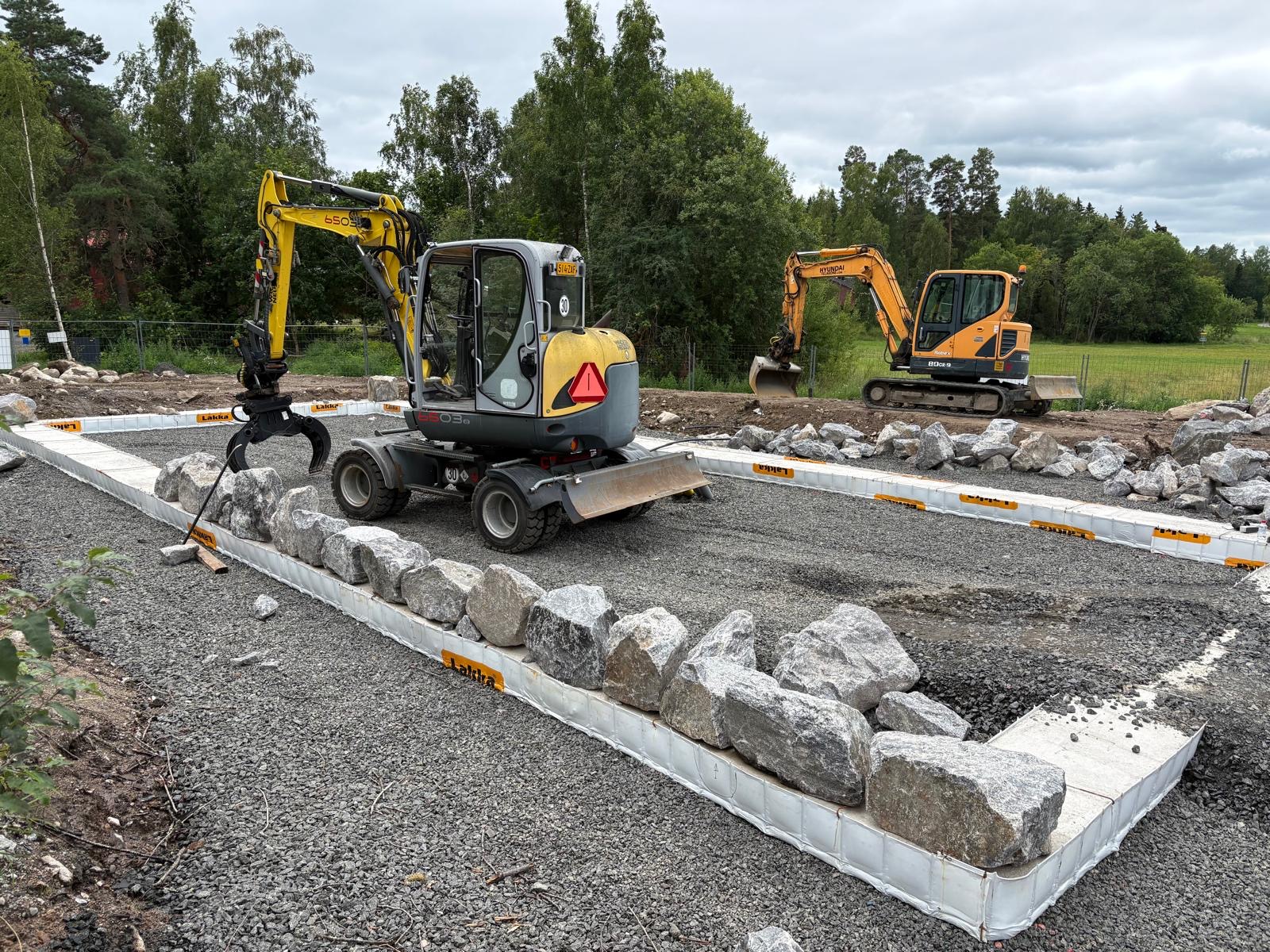

19.7.2026 Pihkalan kivisokkelin latominen. Sokkeli rakennetaan perinteiseen tapaan kylmäladontana, jonka jälkeen saumat muurataan kalkkisementtilaastilla. Sokkeli ladotaan tontilla louhitusta kivestä!

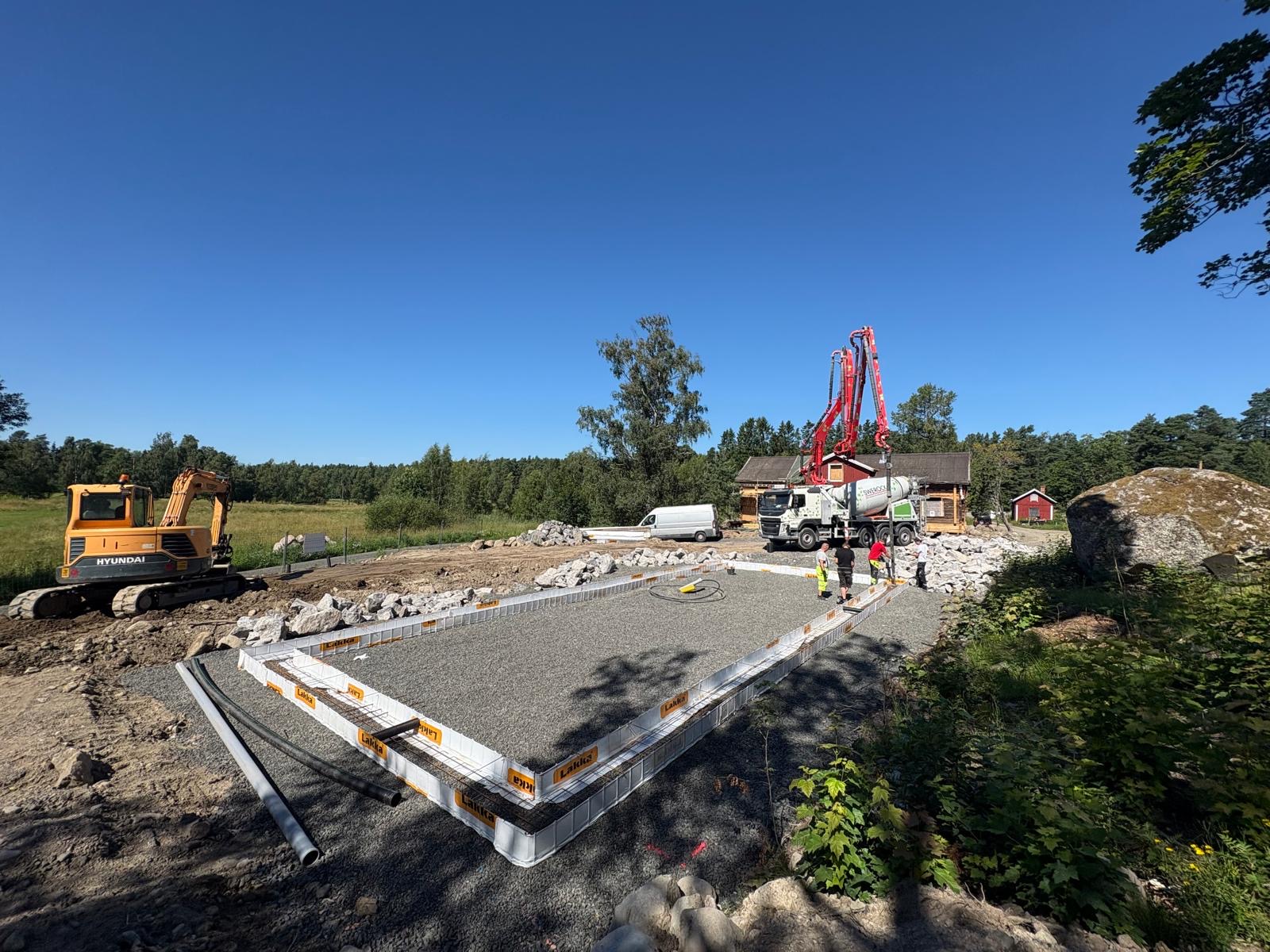

17.7.2026 Pihkalan anturan valu. Pian päästään latomaan kivisokkelia.

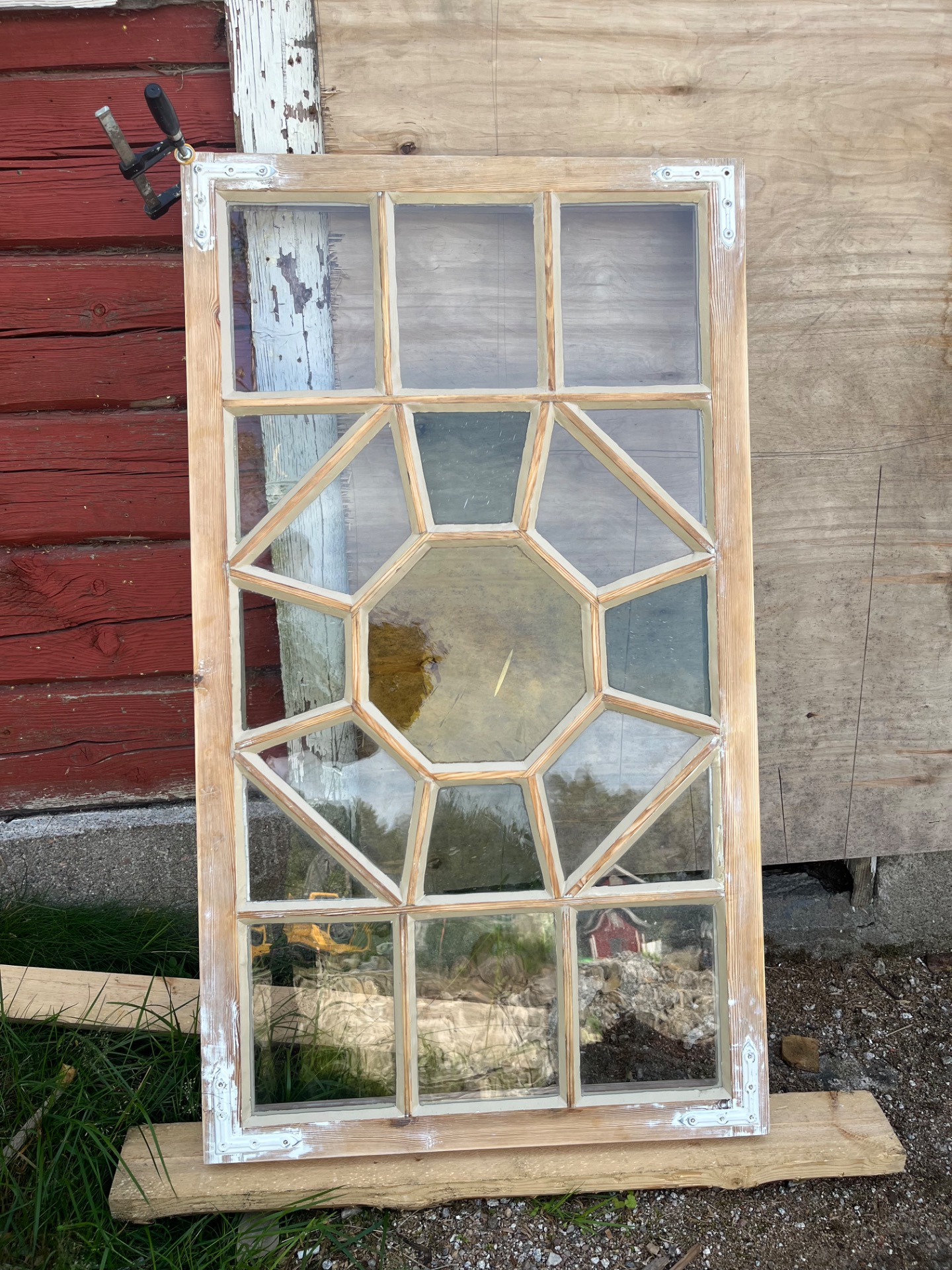

15.7.2026 Lasitus valmis. Värilasien lisäksi löytyi riittävä määrä vanhaa vedettyä lasia rikottujen lasien tilalle. Seuraavaksi maalaukseen.

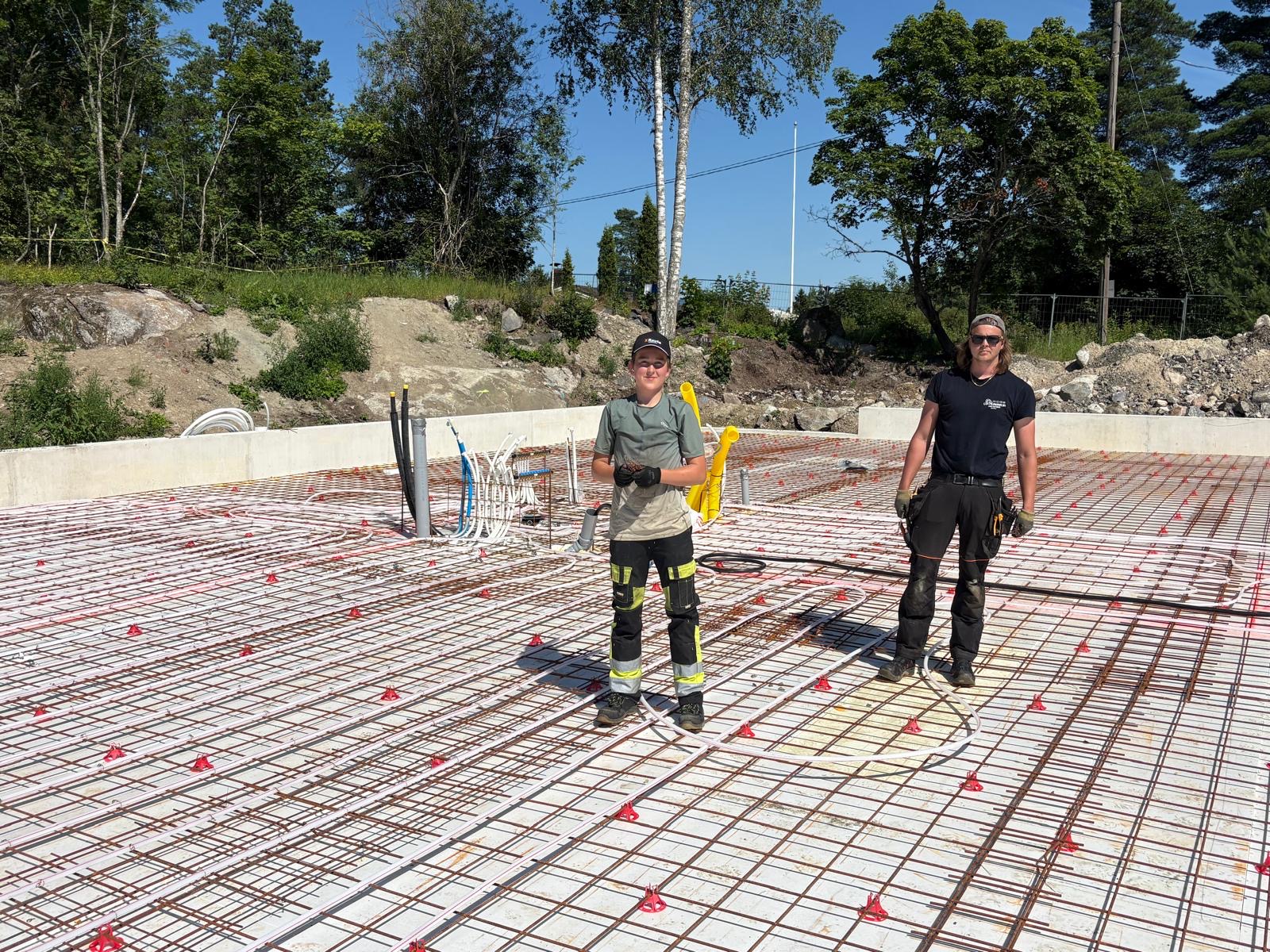

14.7.2026 Lattialämmitysputkiston asennusta Vaunutalliin -LVI Nummelin. Kuvassa vasemmalla reipas kesätyömiehemme Matias 15v.

13.7.2026 Vanhan tallin ikkunapuitteesta puupinta kaavittu ja hiottu.

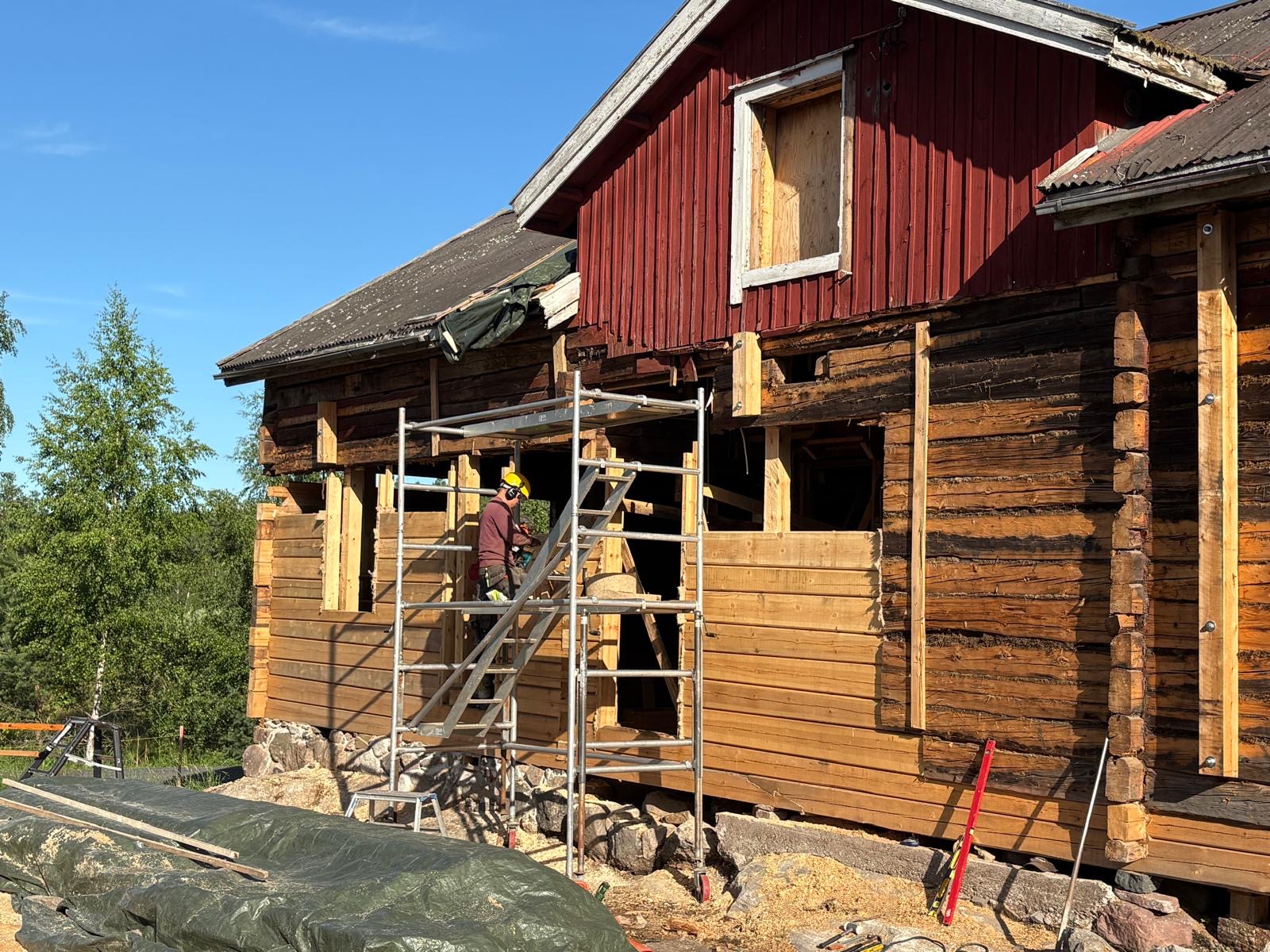

10.7.2026 Vanhan päärakennuksen hirsikorjaustyötä. Tässä kattovuodosta pahoin vaurioitunut seinä ja kulma joudutaan rakentamaan lähes kokonaan uudestaan. V-S Rakennusvaraosa ja korjaus Oy

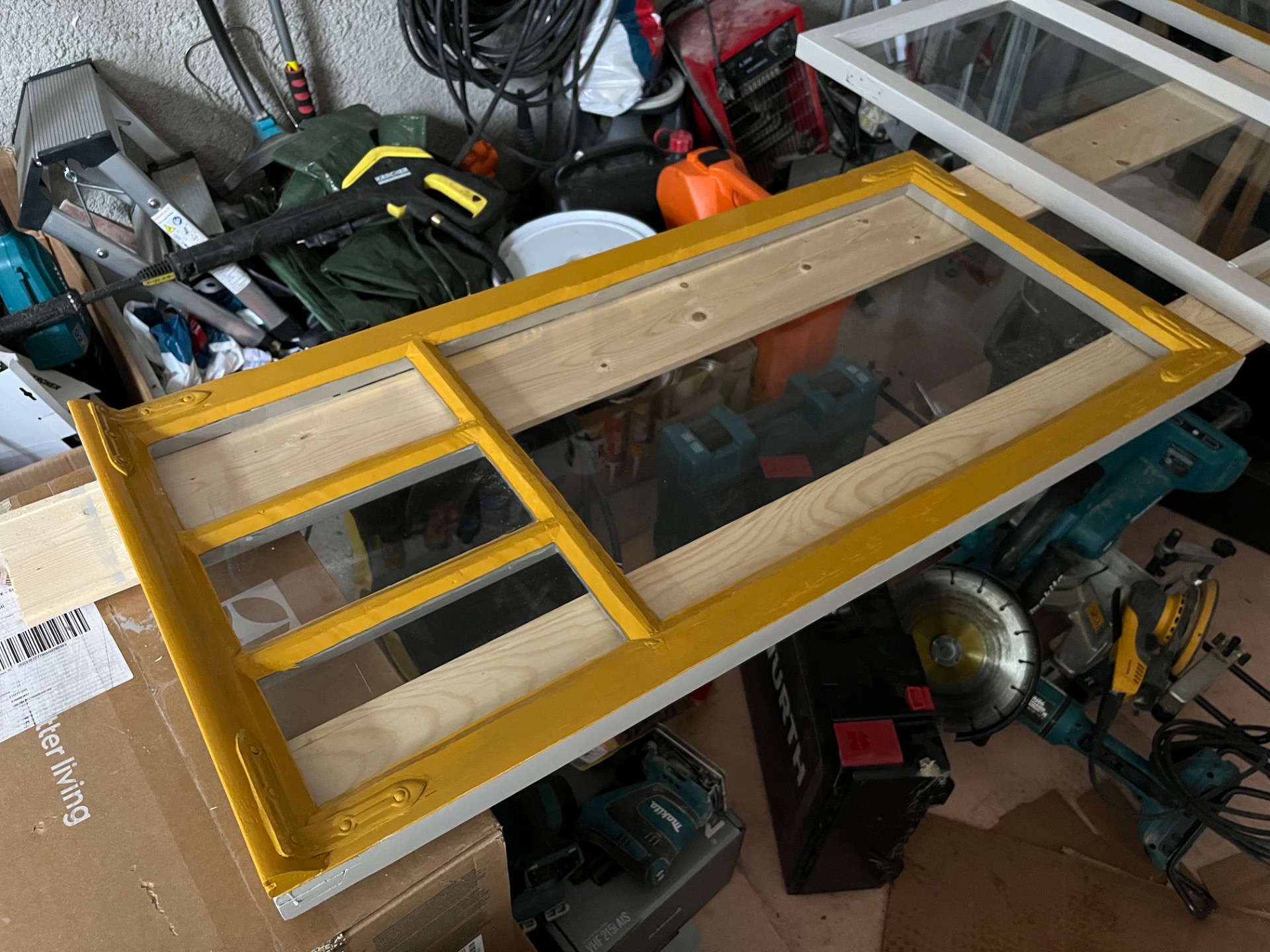

10.7.2026 Ensimmäiset entisöidyt ikkunat ovat nyt maalauksessa. Ulkopuitteisiin on käytetty Uulan pellavaöljymaalia, tässä sävynä on okra.

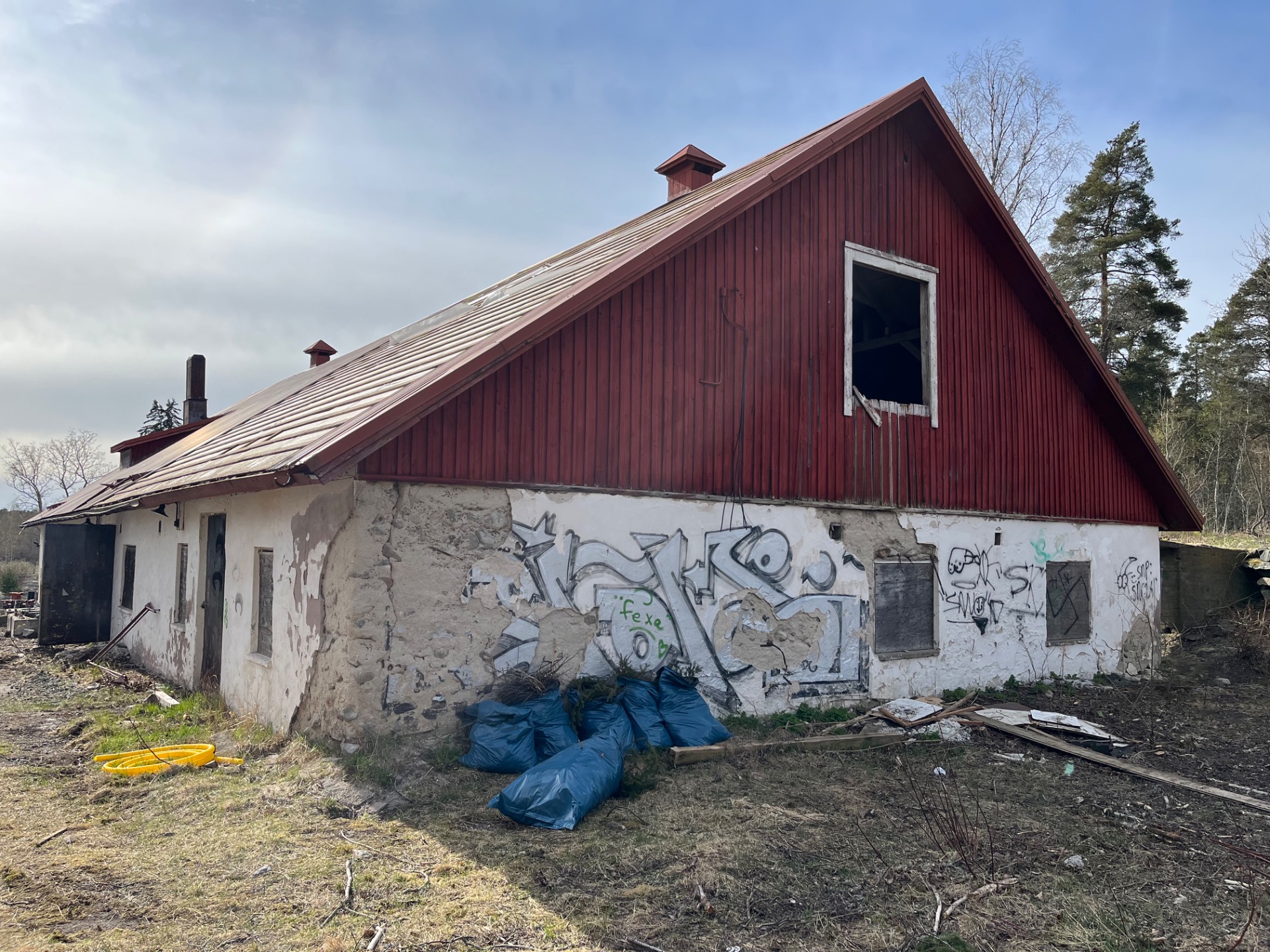

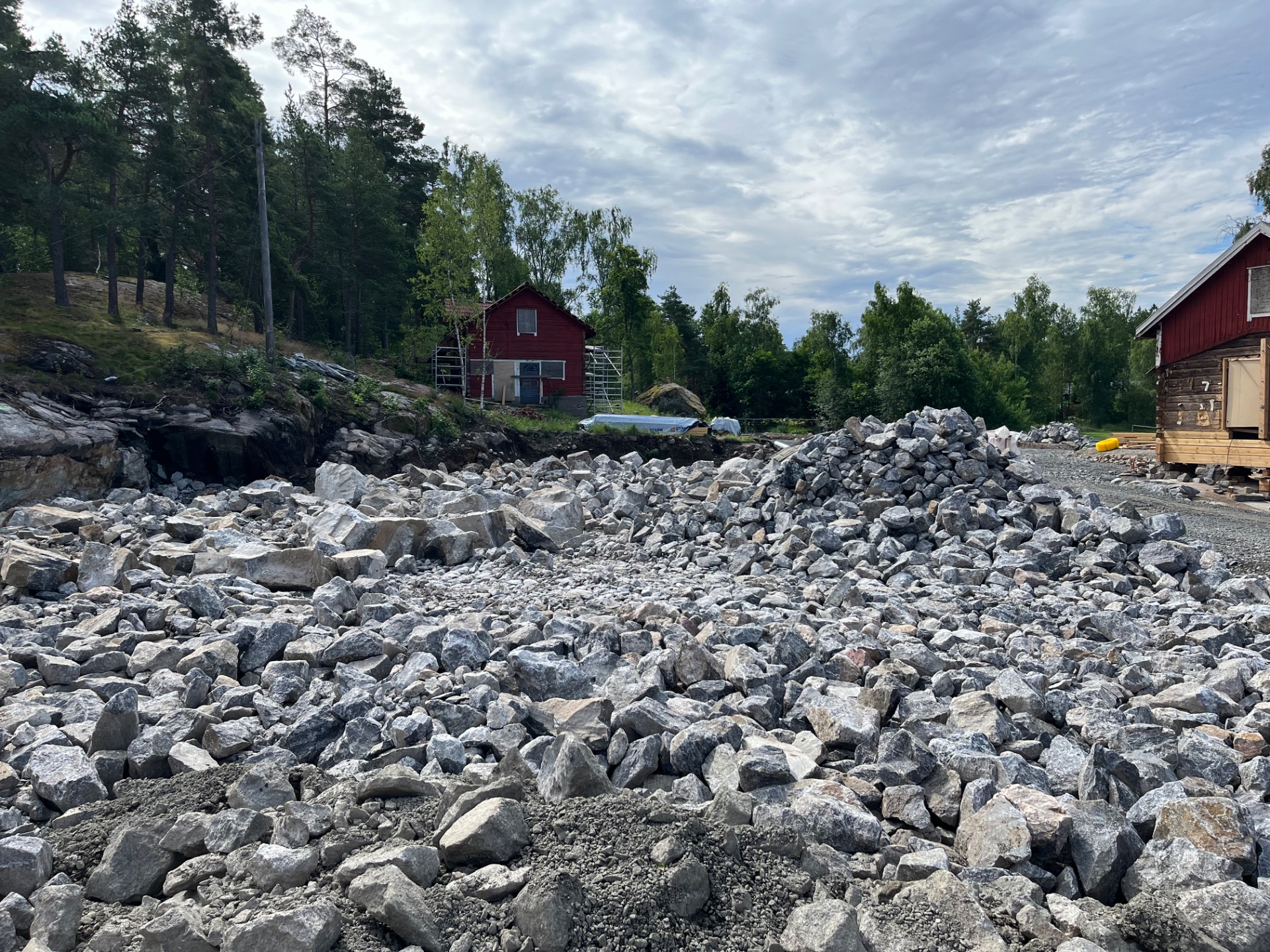

9.7.2026 Louhintatyöt ovat Ratsuvuoren alueella päättyneet. Pahoittelut aiheutuneesta melusta! Kuvassa Stoolin ja Luodin pohjat. Kalliolouhe jää kantavaksi pohjaksi taloille.

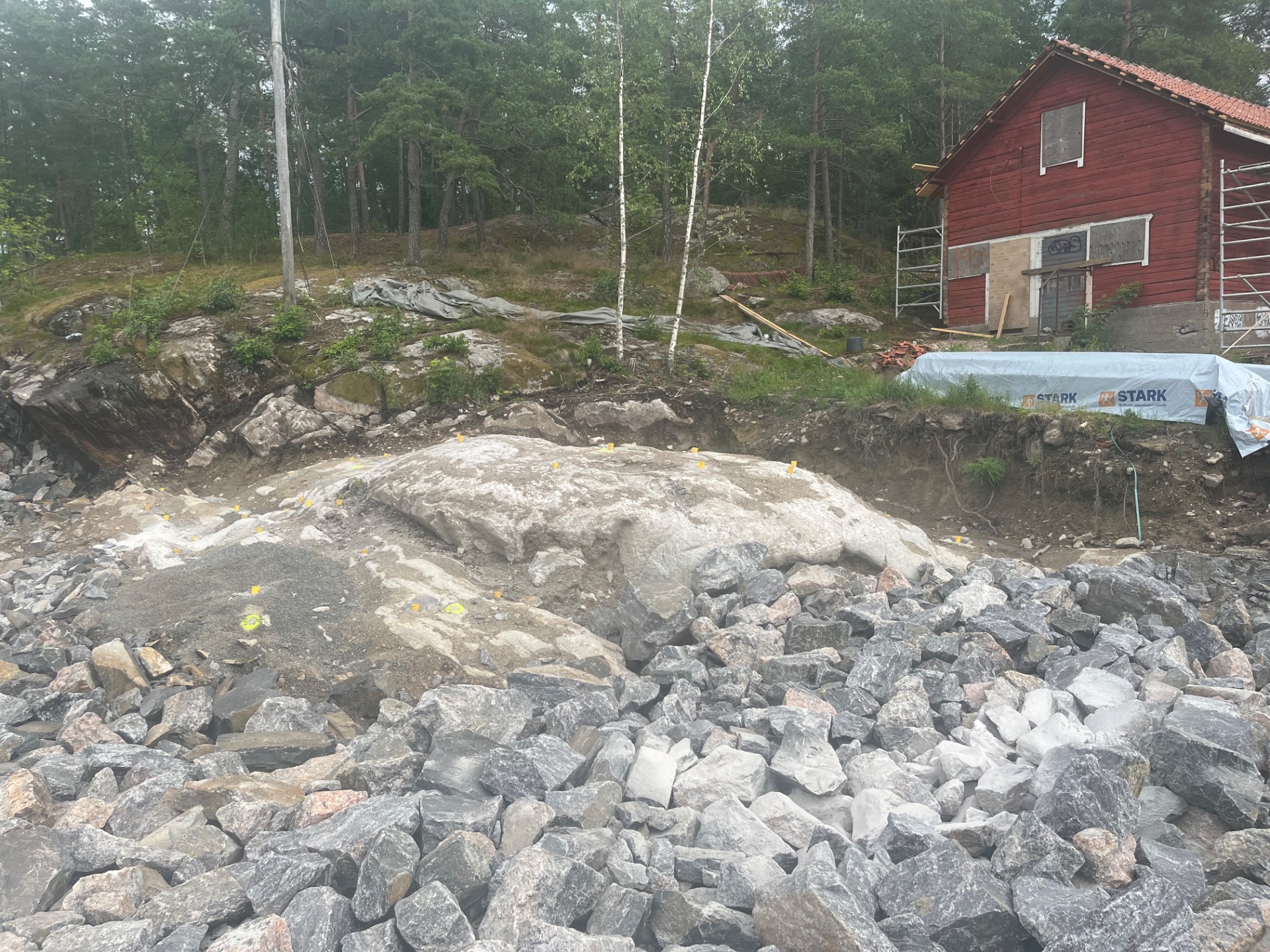

9.7.2026 toteutetaan viimeiset louhinnat. Räjätystyö klo 07:30-16:00. Pahoittelemme työstä aiheutuvaa melua.

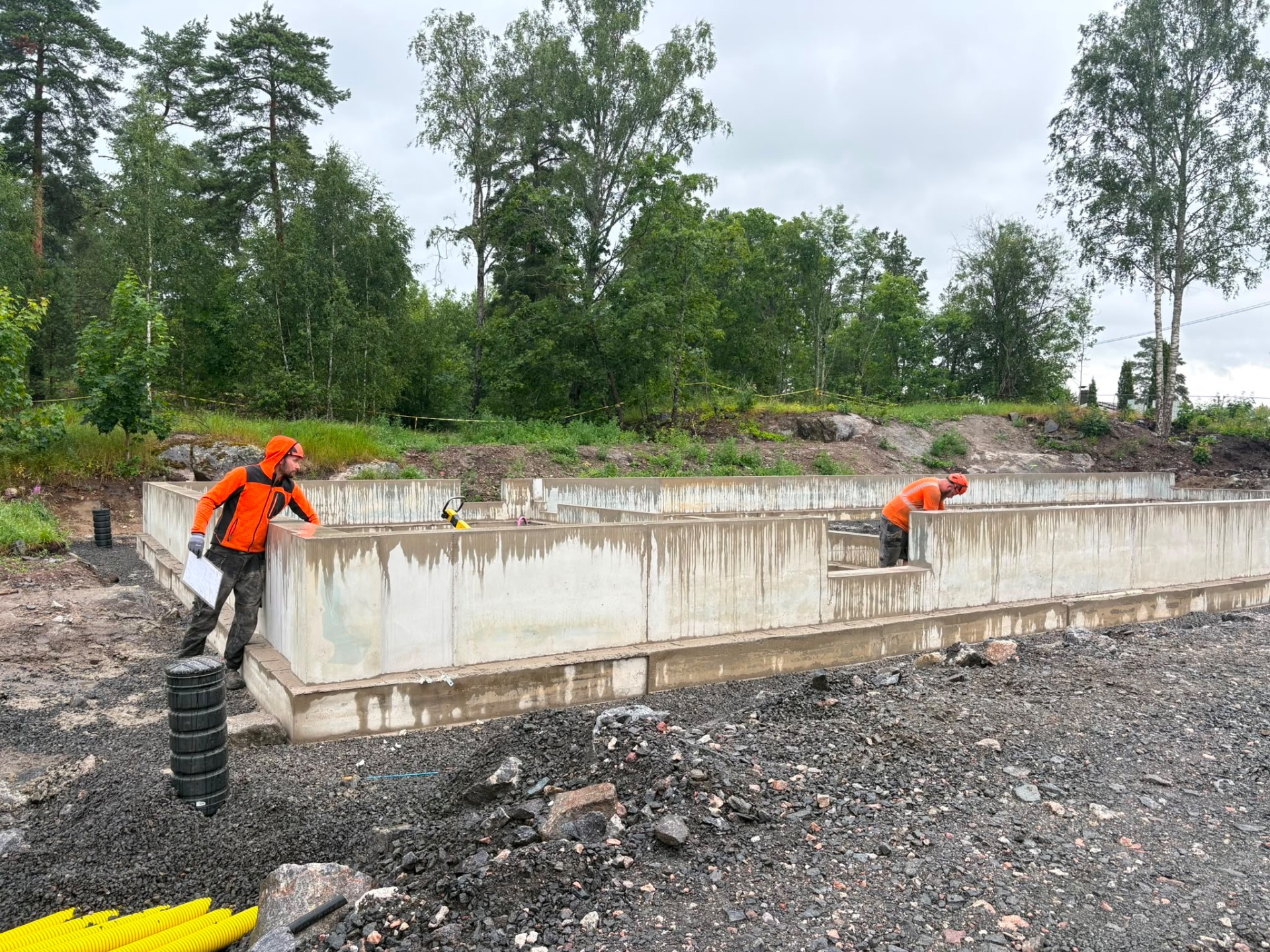

3.7.2026 Vaunutallin sokkeli on valmis.

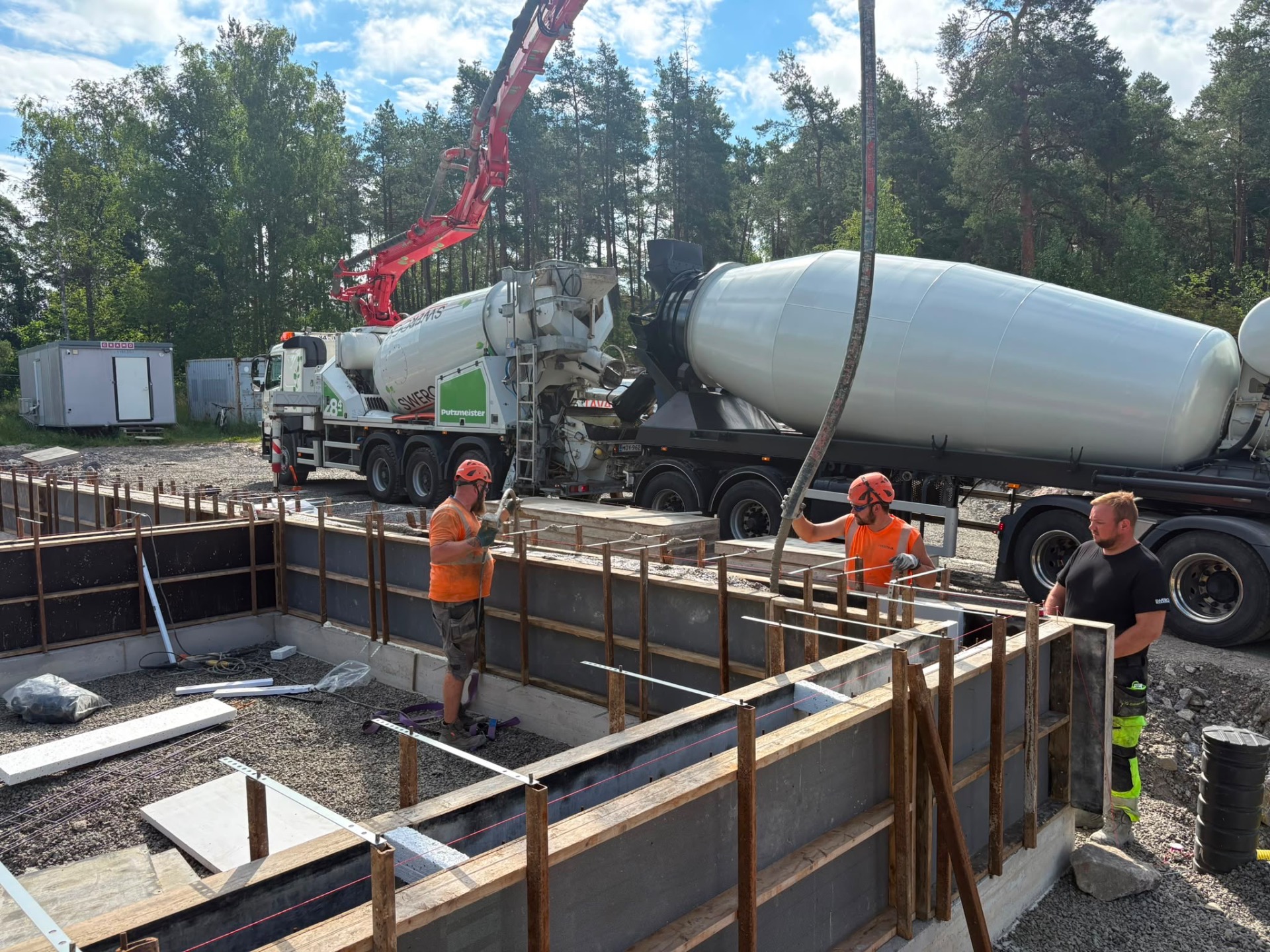

2.7.2026 Sokkelin valu käynnissä. Perustava Oy.

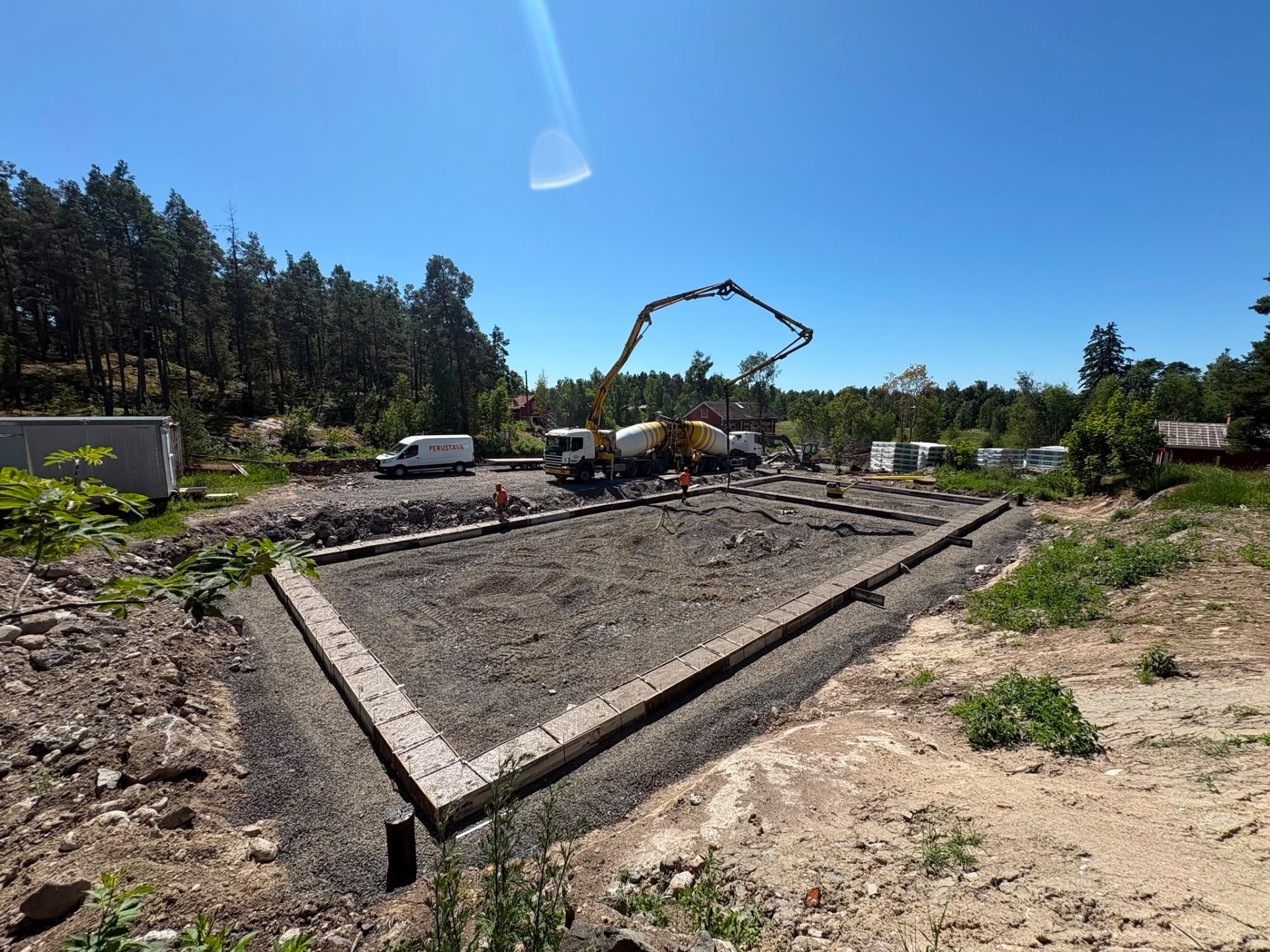

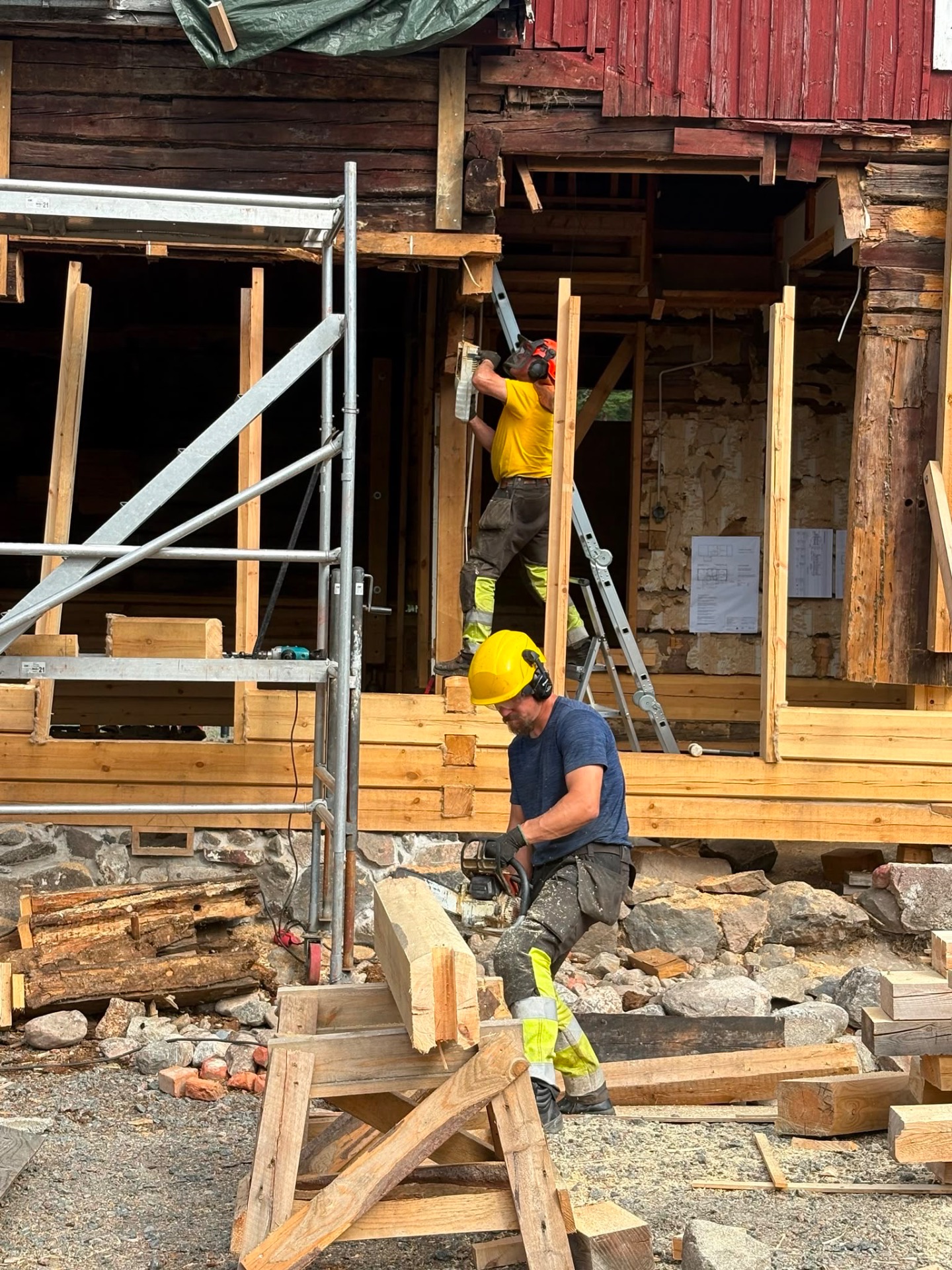

30.6.2026 Vaunutallin antura valettu.

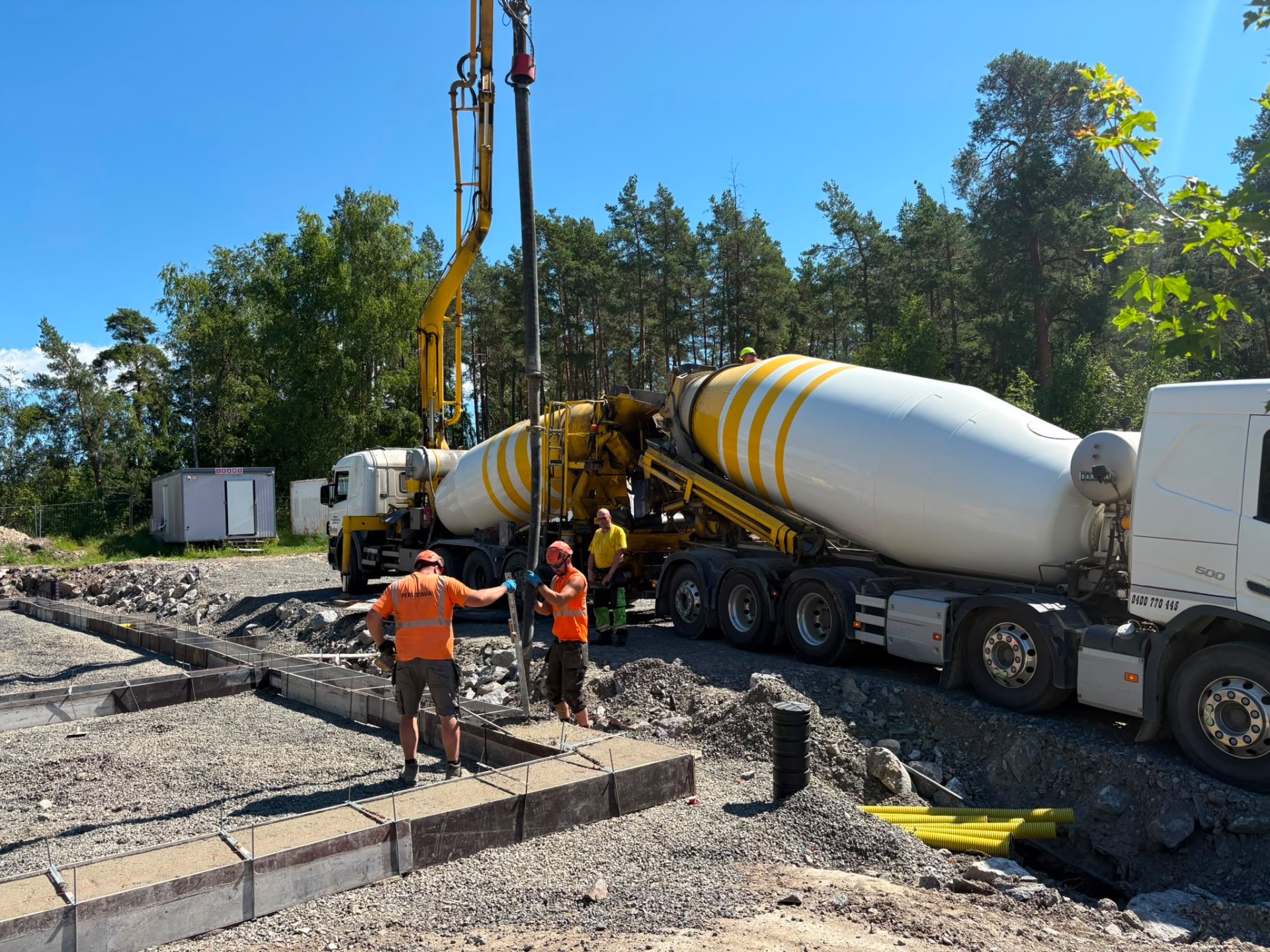

30.6.2026 Vaunutallin anturan valu on aloitettu.

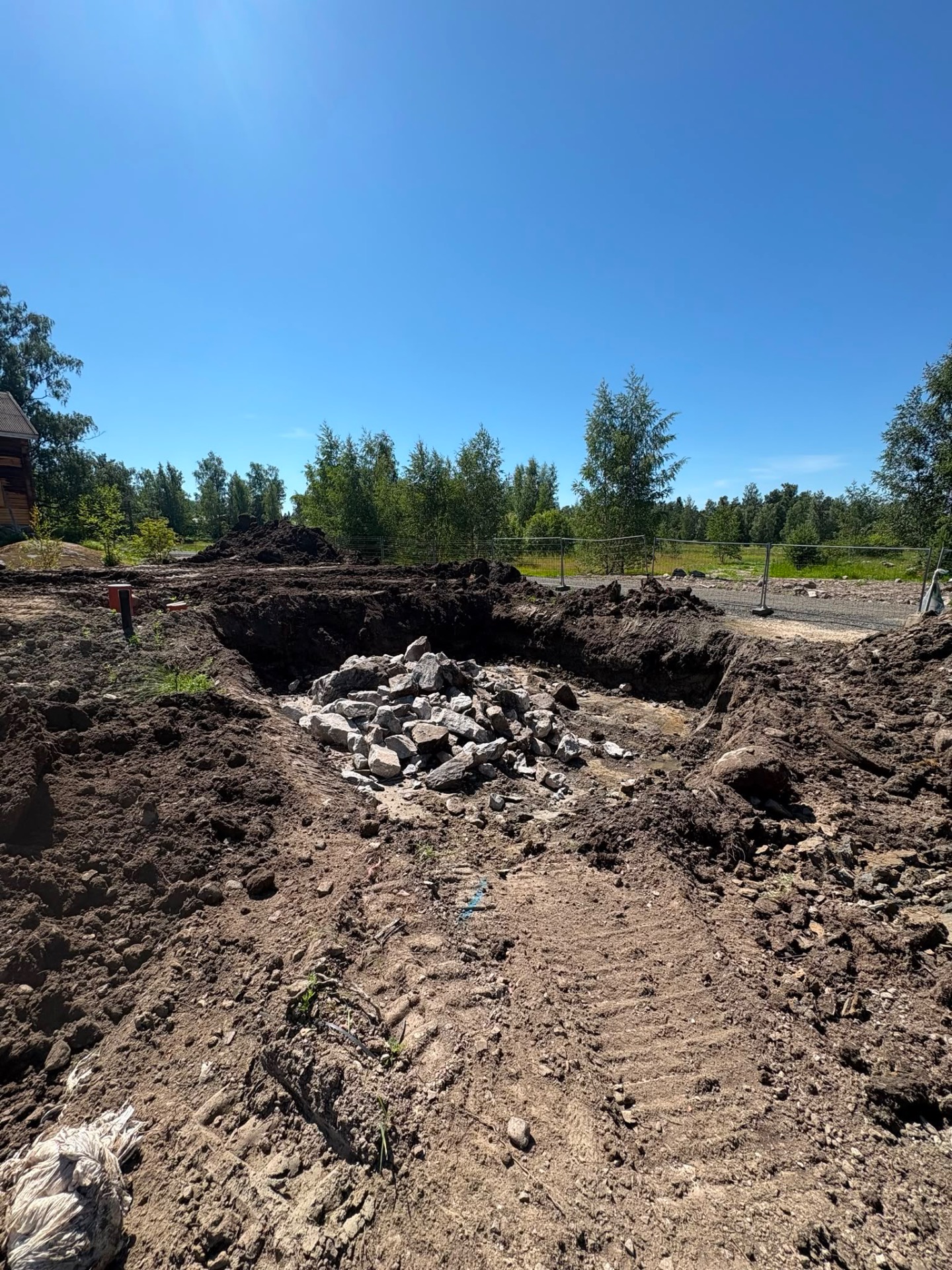

29.6.2026 Lill-Saksan sauna saamassa alleen kantavan pohjan.

29.6.2026 Aitta on saanut vanhaa säilyttäen ehjät savitiilet takaisin ylleen.

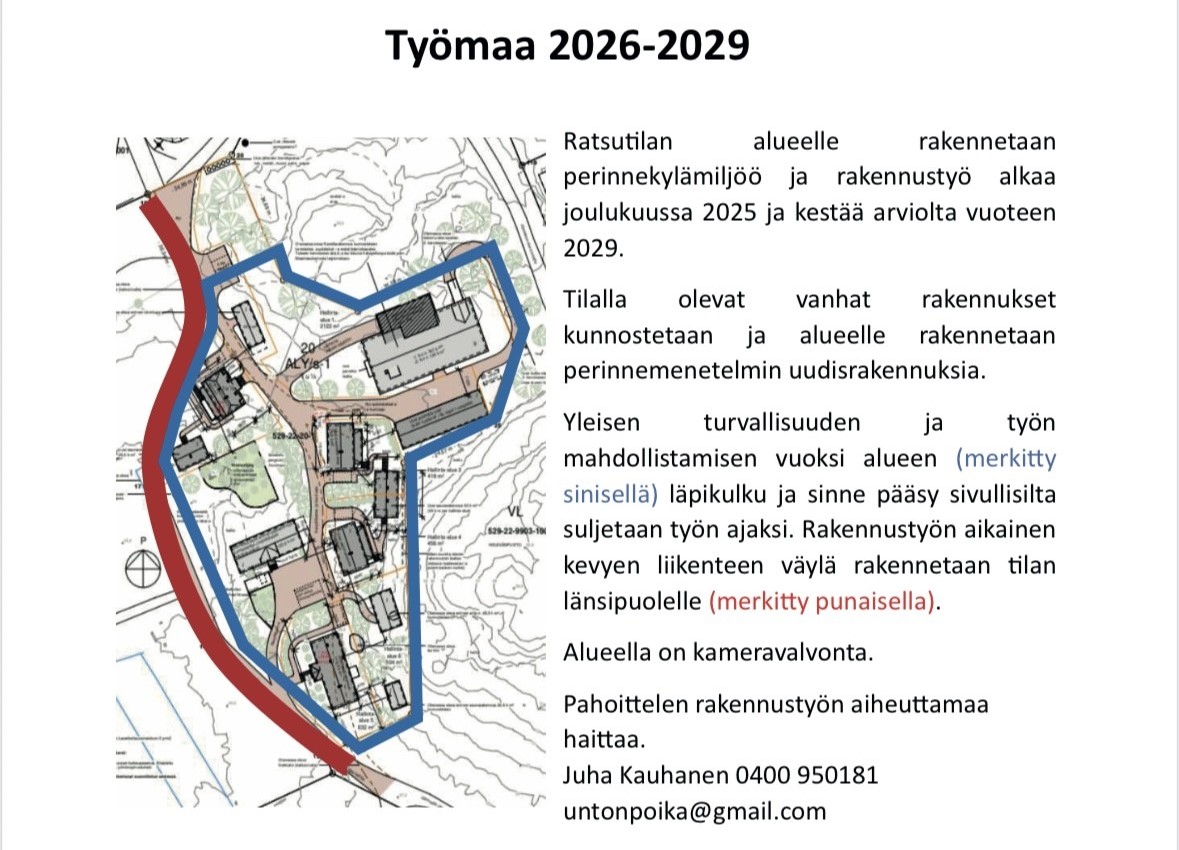

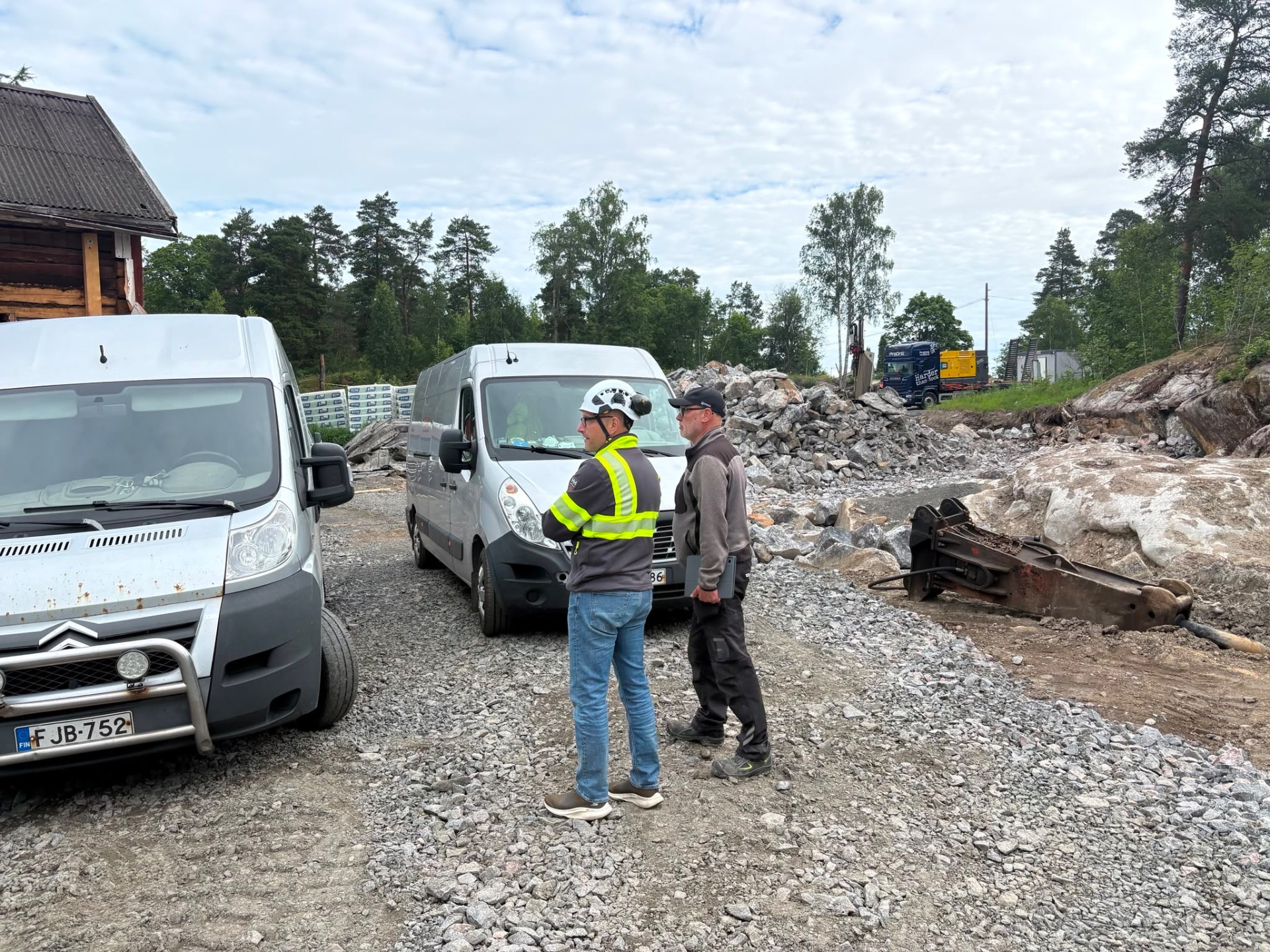

25.6.2026 Alueen katselmointi ja Pihkalan aloituskokous Naantalin kaupungin tarkastusinsinöörin kanssa

25.6.2026 Aitan katon kunnostusta. Ruoteiden asennuksen jälkeen asennetaan katteeksi vanhat savikattotiilet, Aluskatteena on hengittävä materiaali, Hunton Sarket.

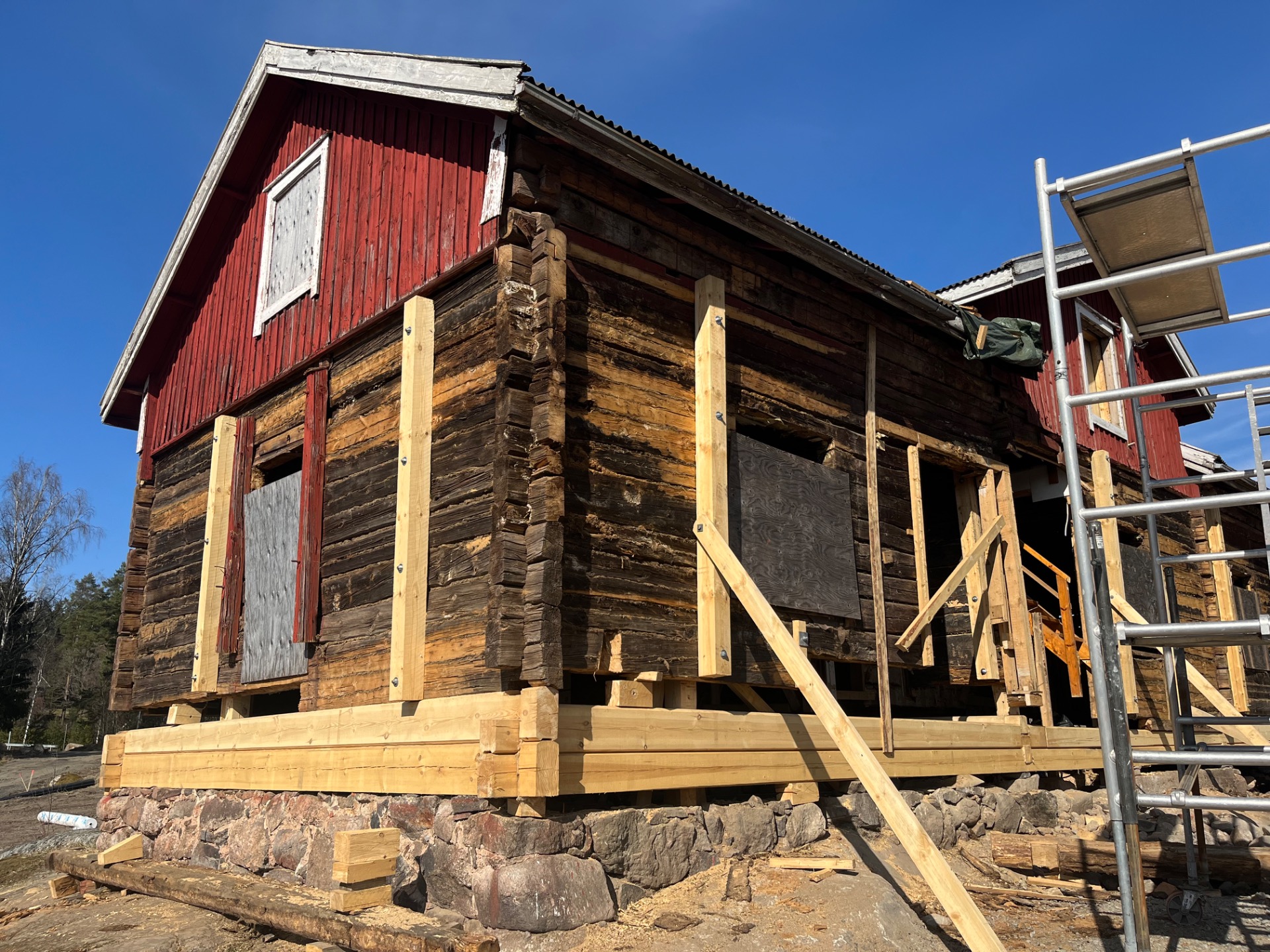

25.6.2026 Sandelsin mittavat hirsikorjaustyöt.

26.6.2026 Pihkalan pohja on valmisteltu ja kivisokkelin asennus alkaa heinäkuussa.

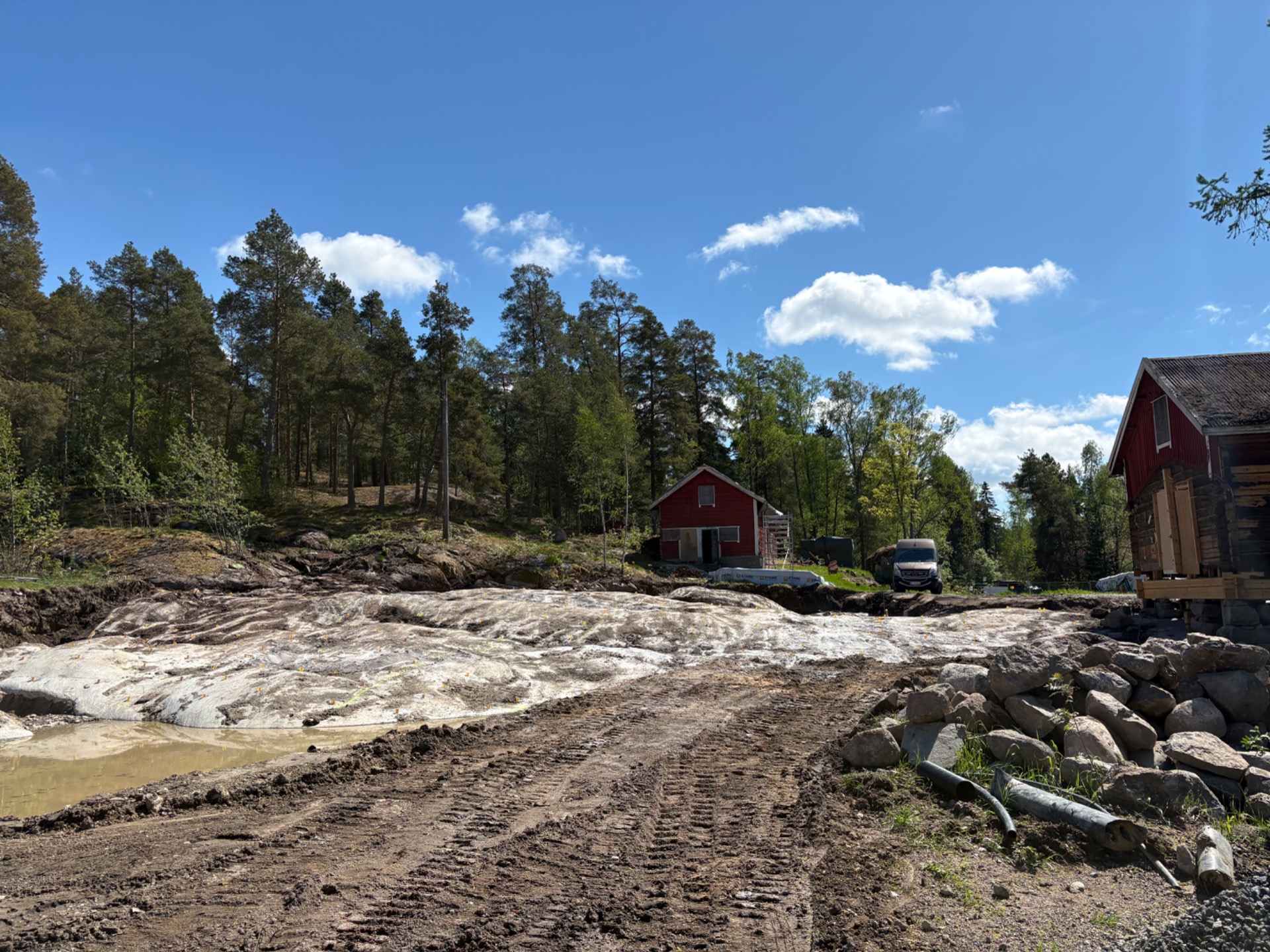

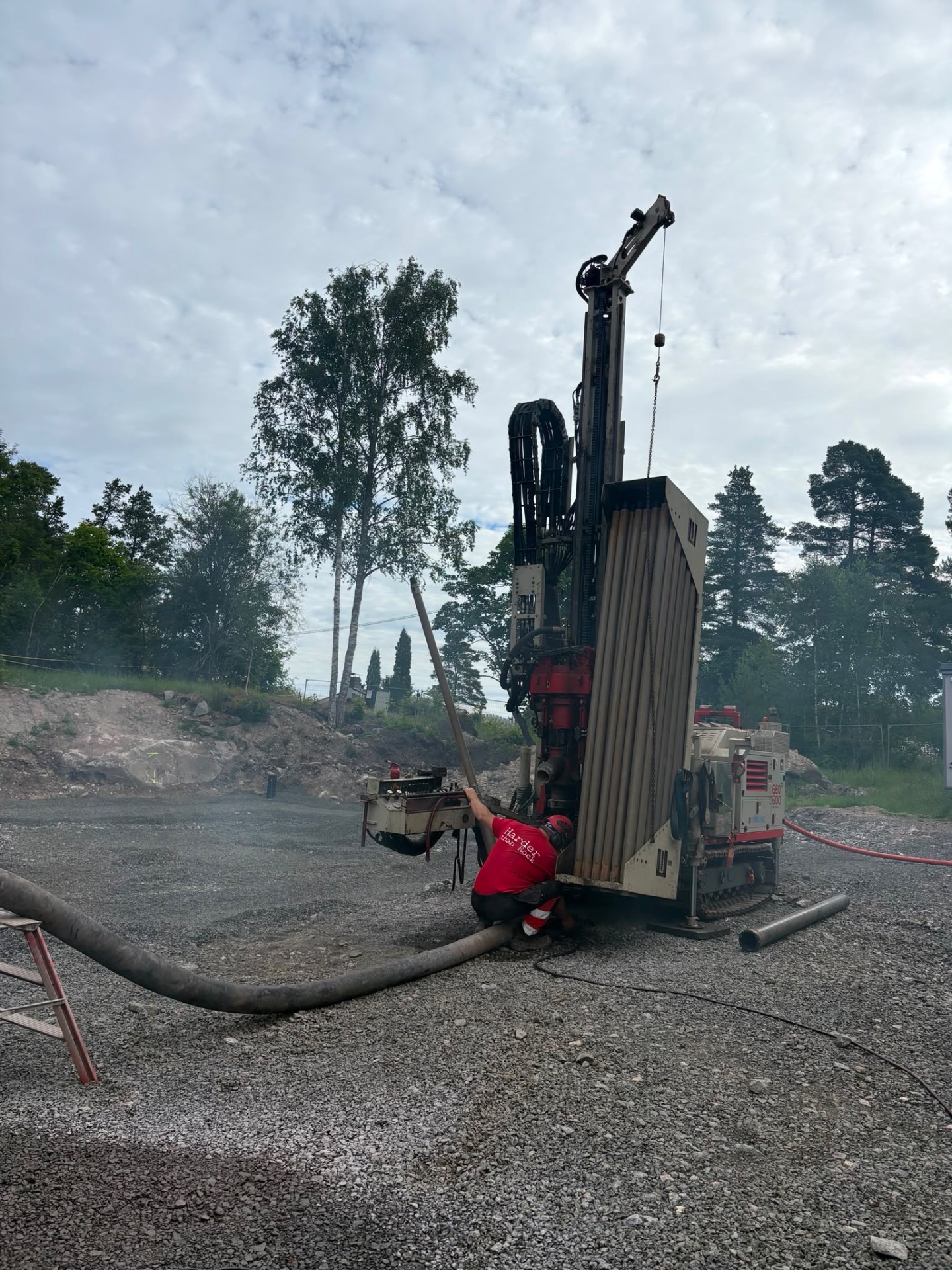

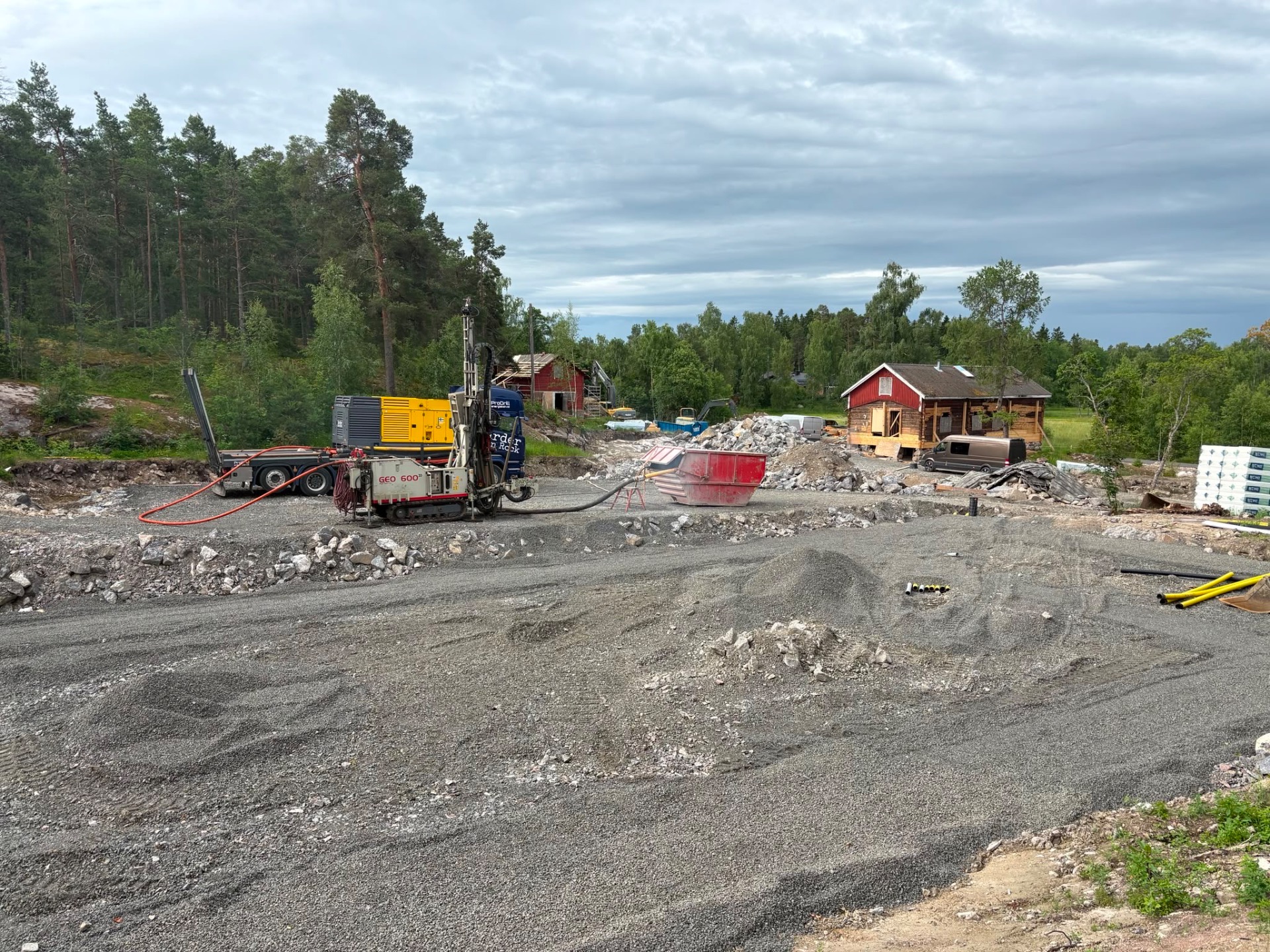

25.6.2026 Lämpökaivojen poraukset ovat käynnissä. Kaikkiin uusiin rakennuksiin, vanhaan päärakennukseen (Sandels) ja rakennettavaan tallirakennukseen (Vaunutalli) tulee maalämpö sekä valokuitu.

25.6.2026 Vaunutallin perustusten valu alkaa tiistaina ja rungon pystytys heinäkuun lopulla.

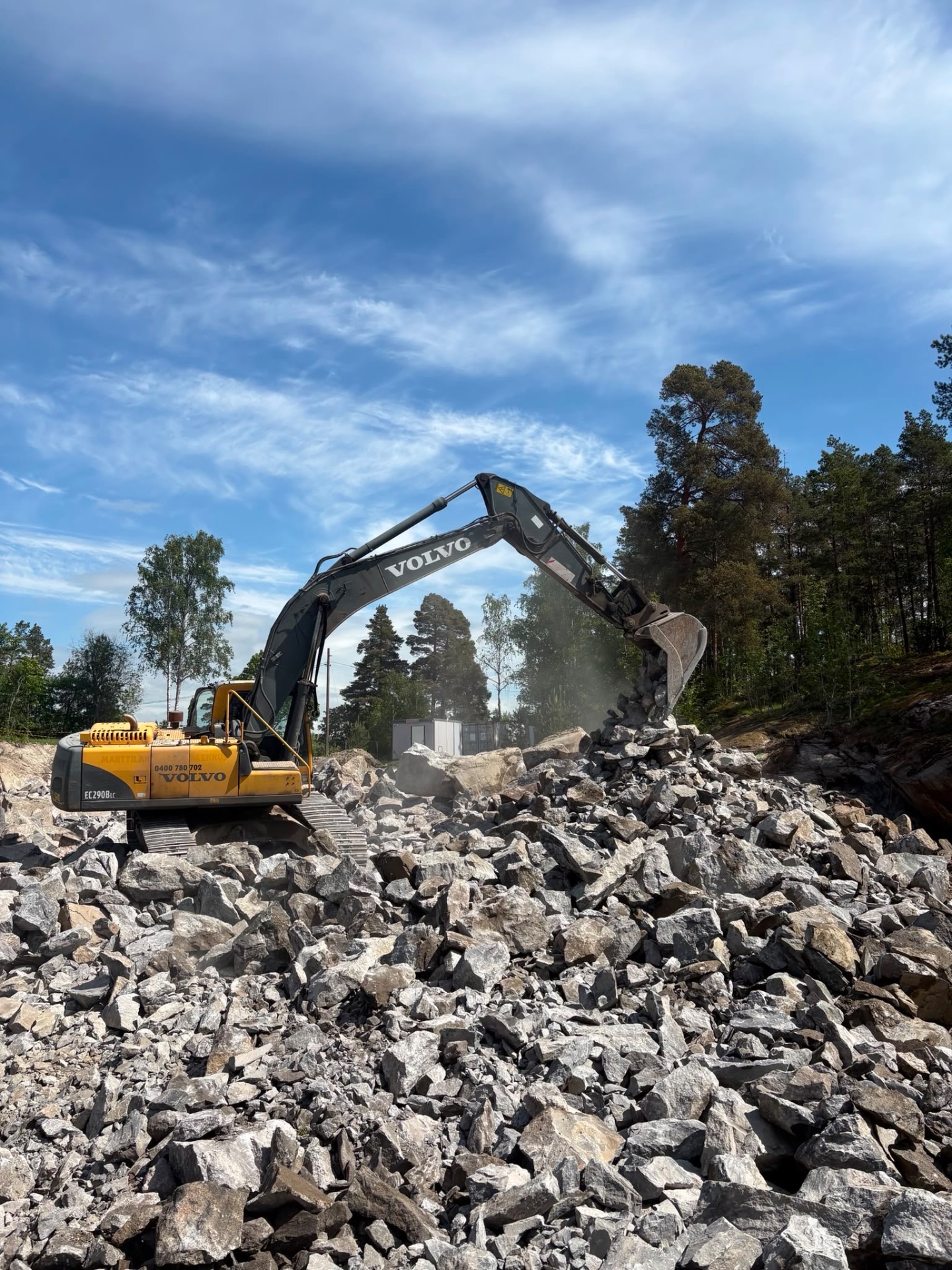

17.6.2026 Työtä pelkäämätön kaivurikuskimme Juha on jo maaliskuusta lähtien vastannut maarakennustöistä Rakuunassa ja rakentanut vesi- ja viemäriyhteyden Hakapellon poikki.

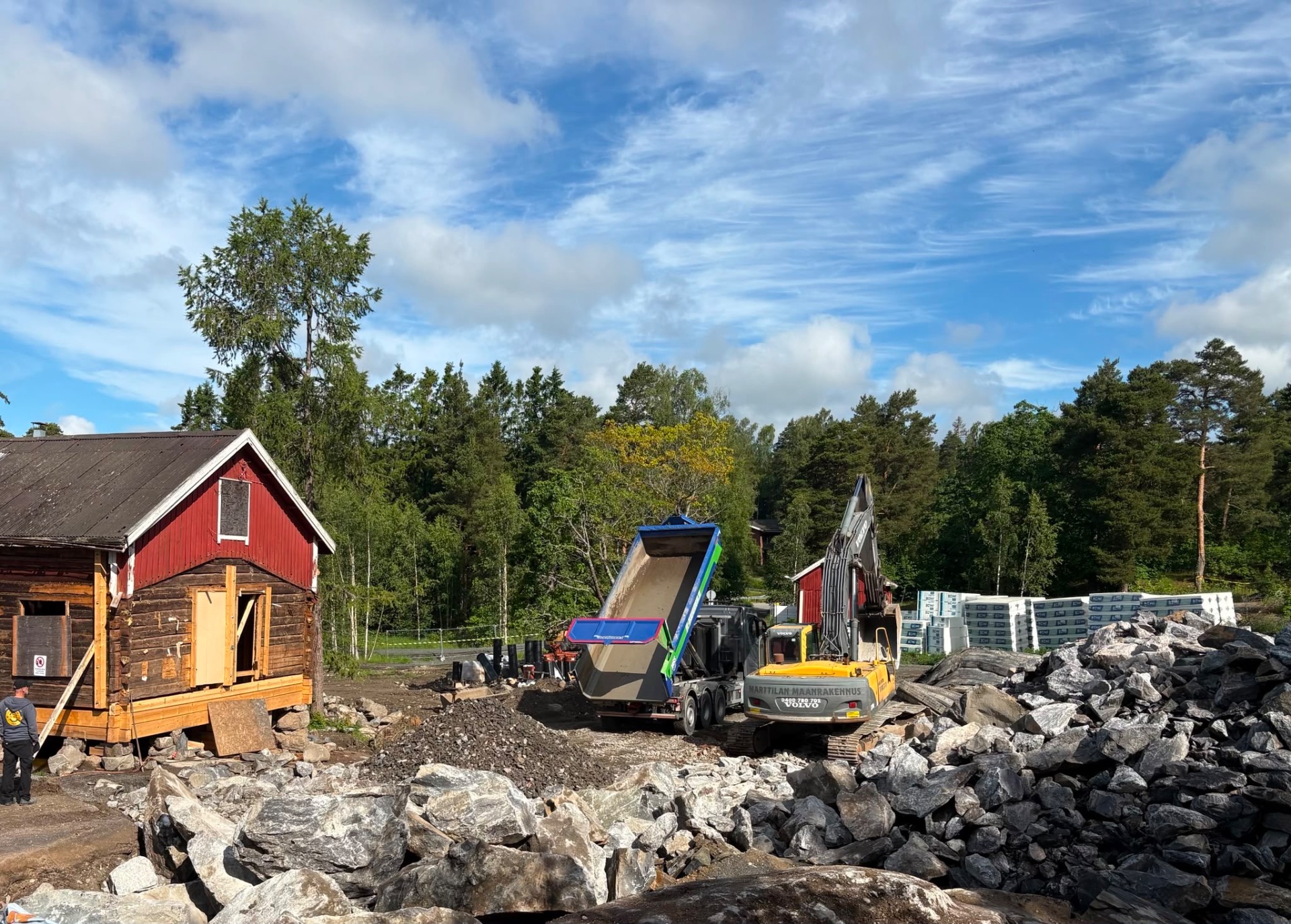

17.6.2026 Tiepohjan tekoa. J-T Pajunen Oy vastaa maa-aineksen kuljetuksesta ja murskeen toimituksesta.

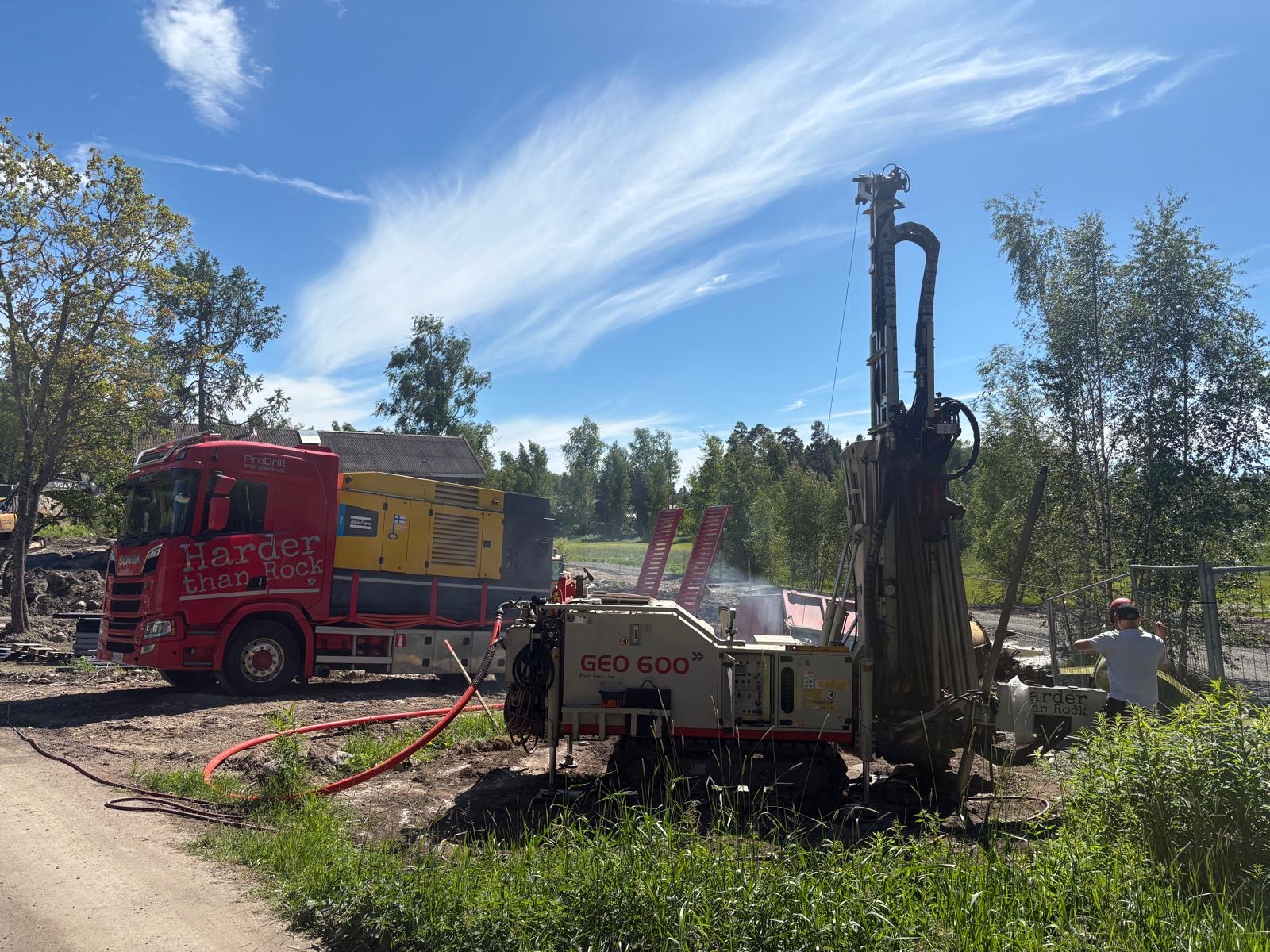

17.6.2026 Ensimmäisen maalämpökaivon poraaminen. ProDrill.

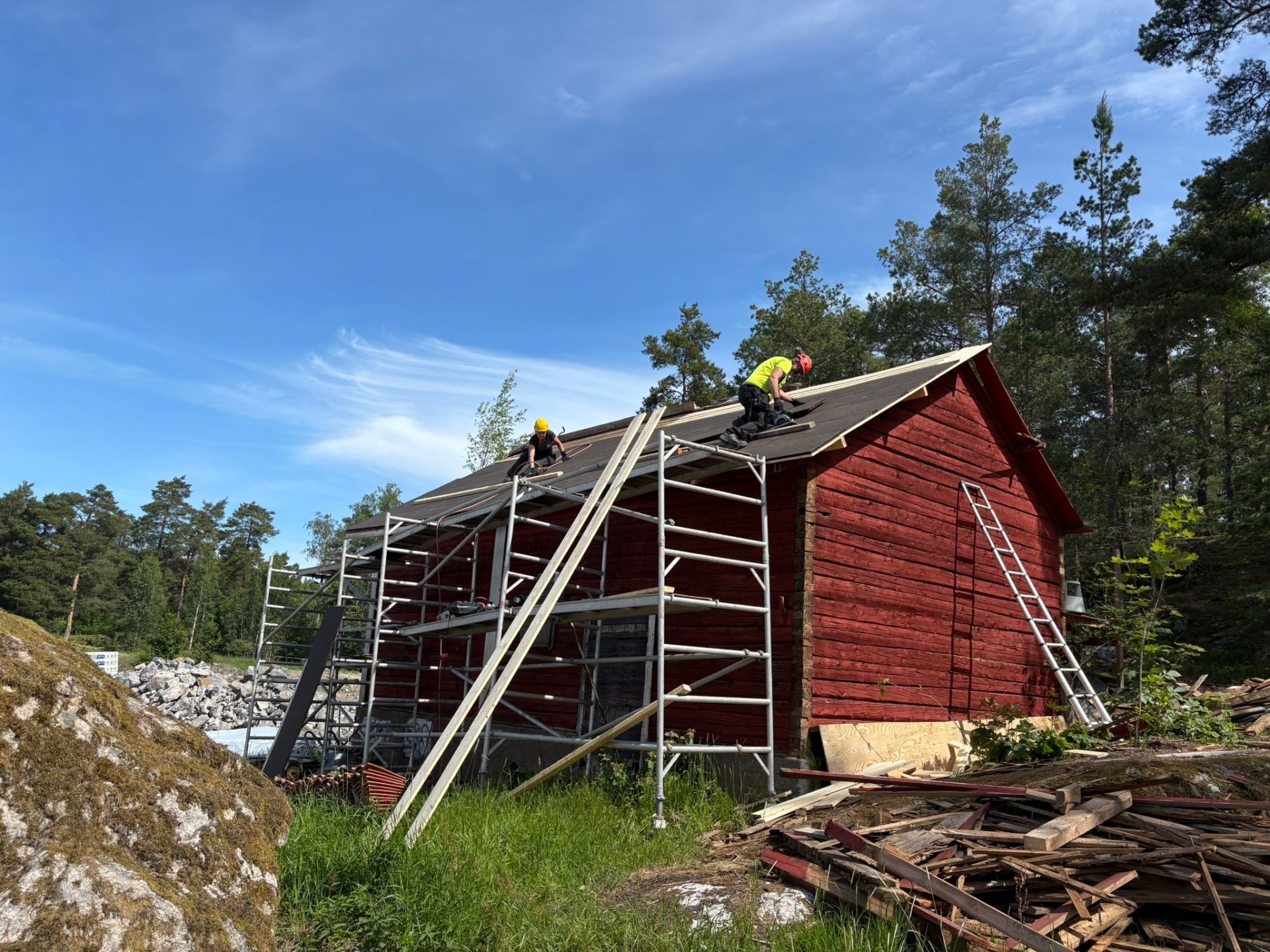

17.6.2026 Aitta saa ehjän katon päälleen. Aluskatteeksi Hunton Sarket, diffuusioavoin puukuitulevy. Katteeksi tullaan asentamaan takaisin vanhat savikattotiilet pestyinä.

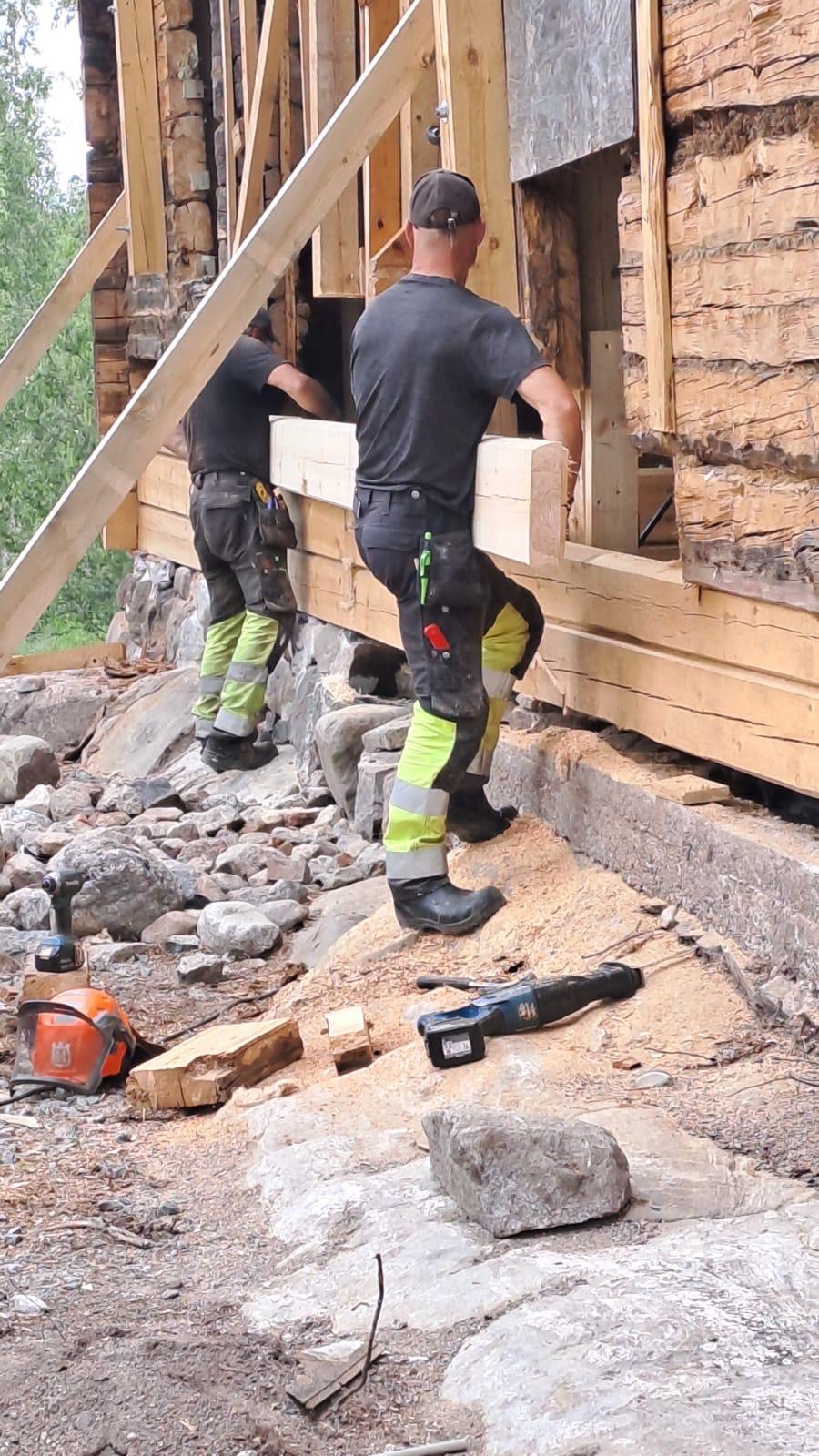

9.6.2026 Sandelsin (vanha päärakennus) kengitystä. V-S Rakennusvaraosa ja korjaus Oy

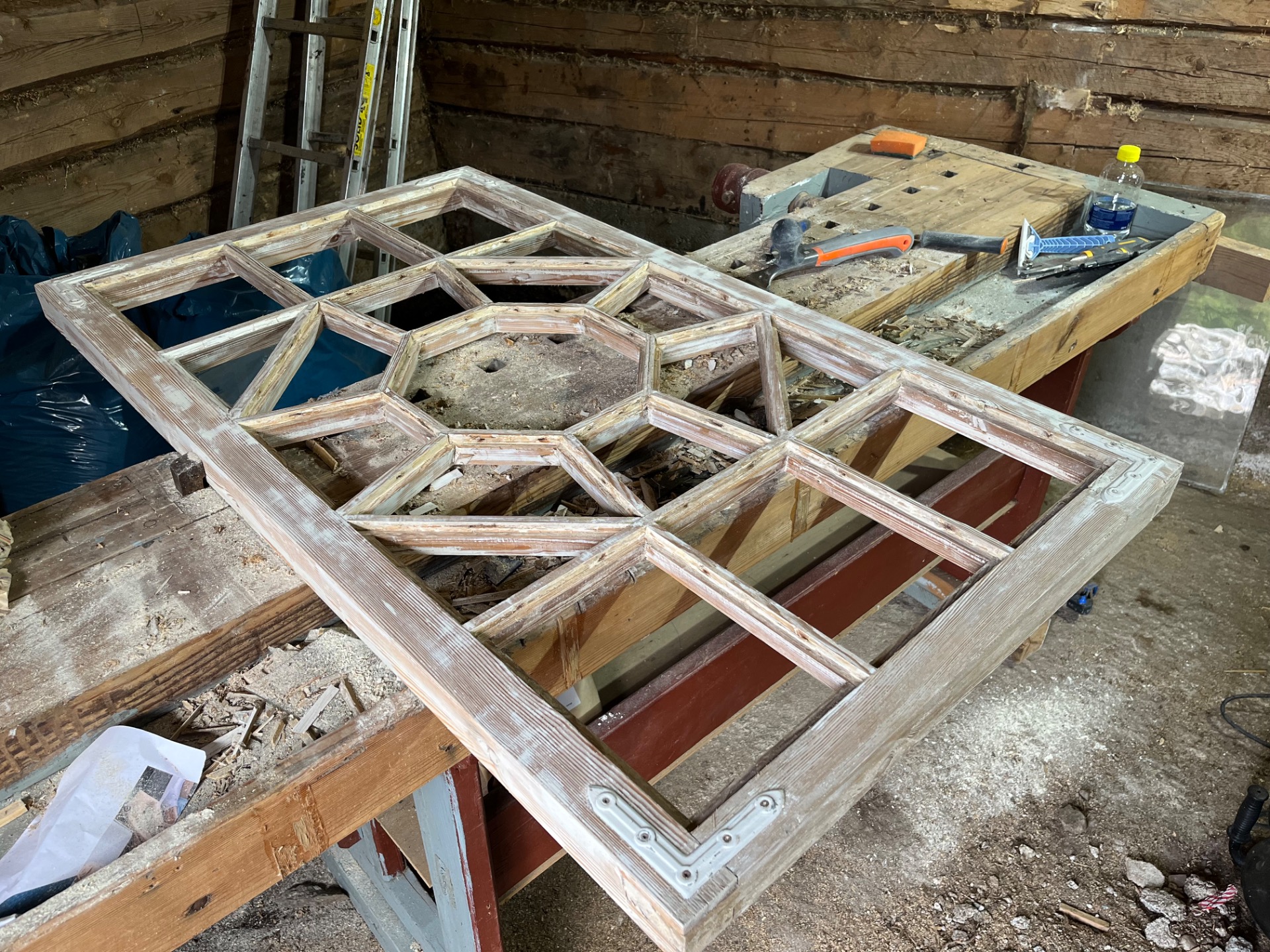

12.6.2026 Vain muutama ikkunapuite selviytyi ilkivallan tuholta. Tästäkin lasit olivat rikki, mutta puuosat kunnossa. Nyt entisöinnissä.

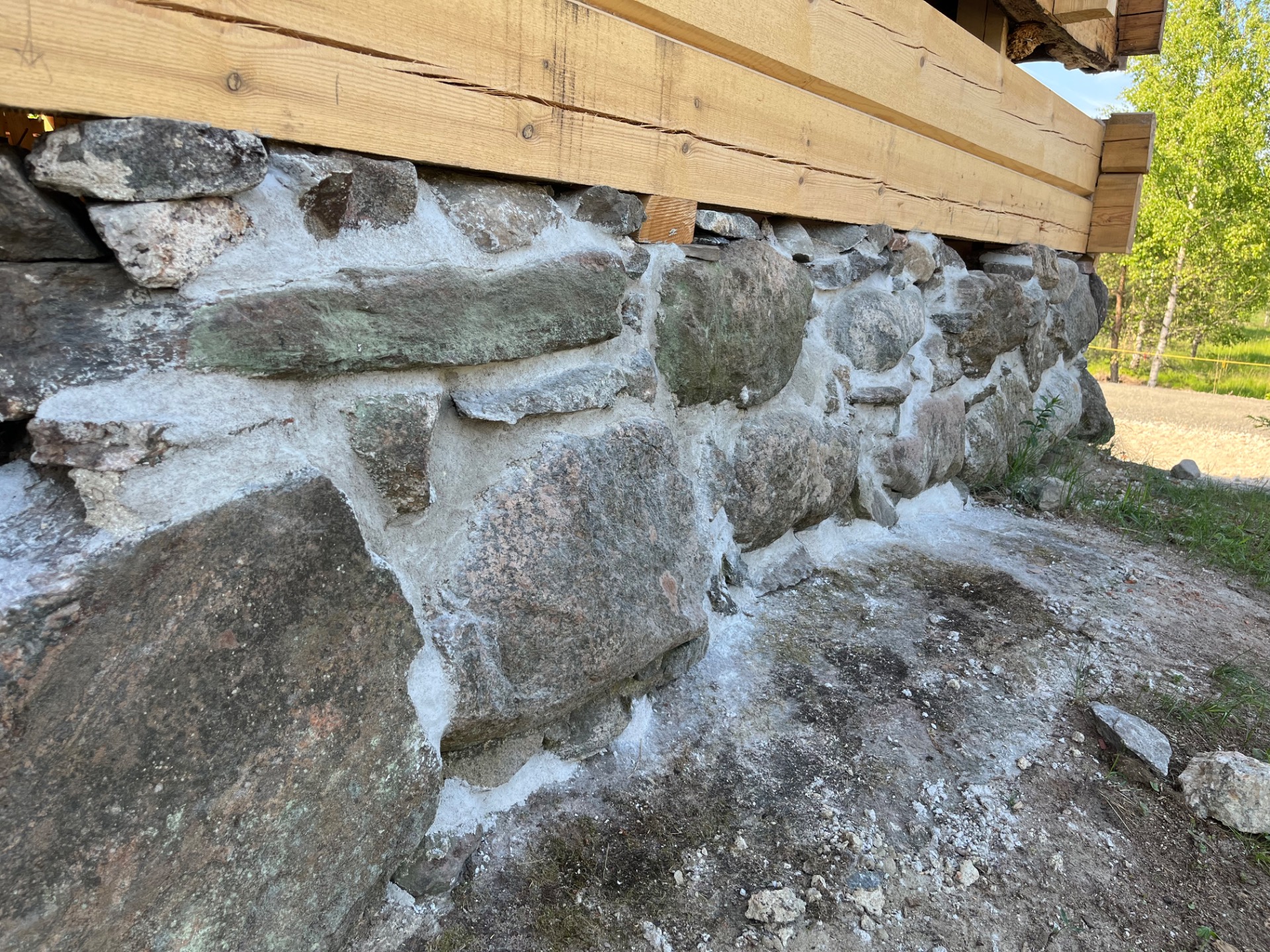

4.6.2026 Sandelsin kivijalan korjaus on edennyt jo pitkälle.

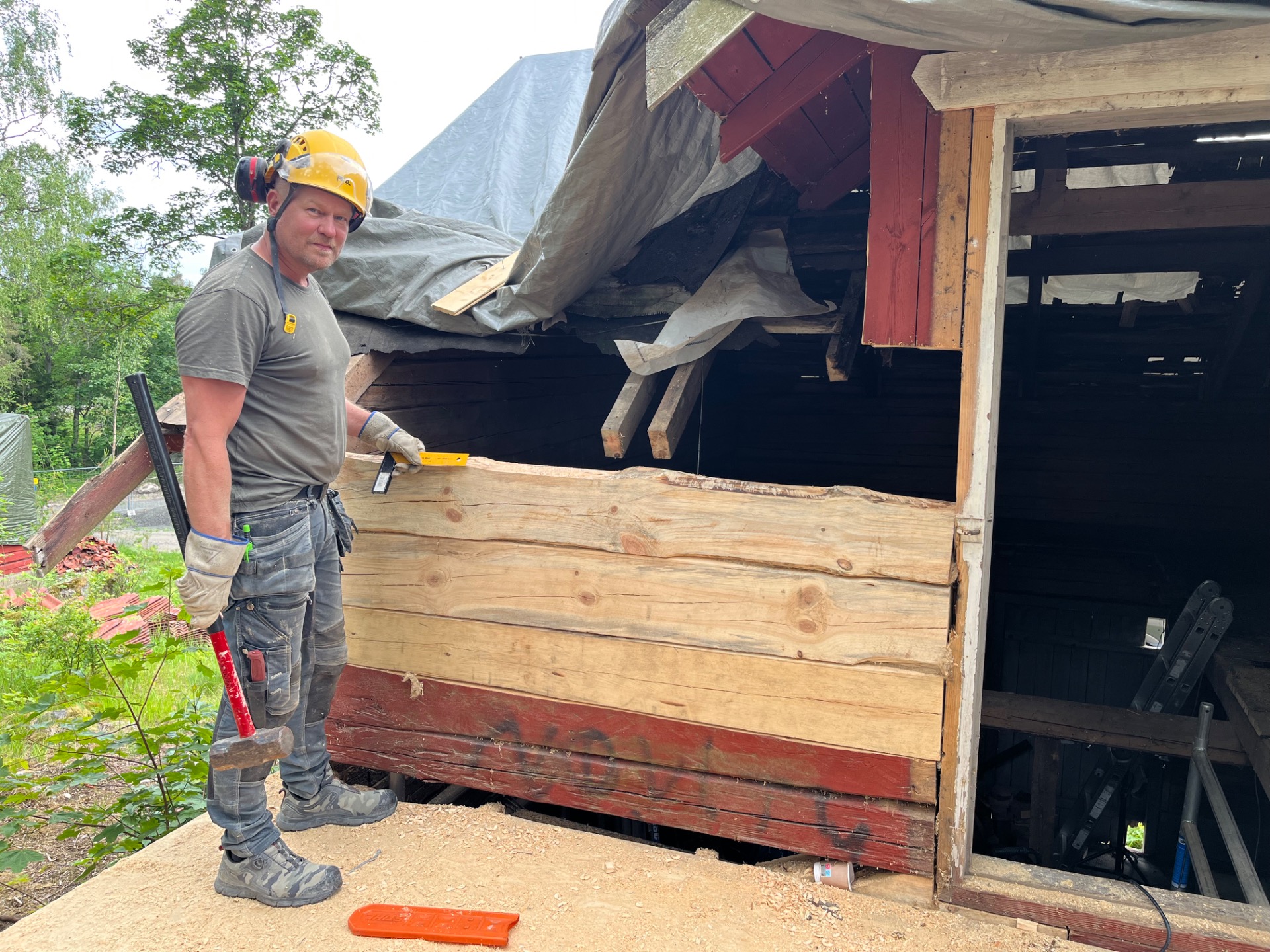

9.6.2026 Aitan laho seinä on saanut uudet hirret.

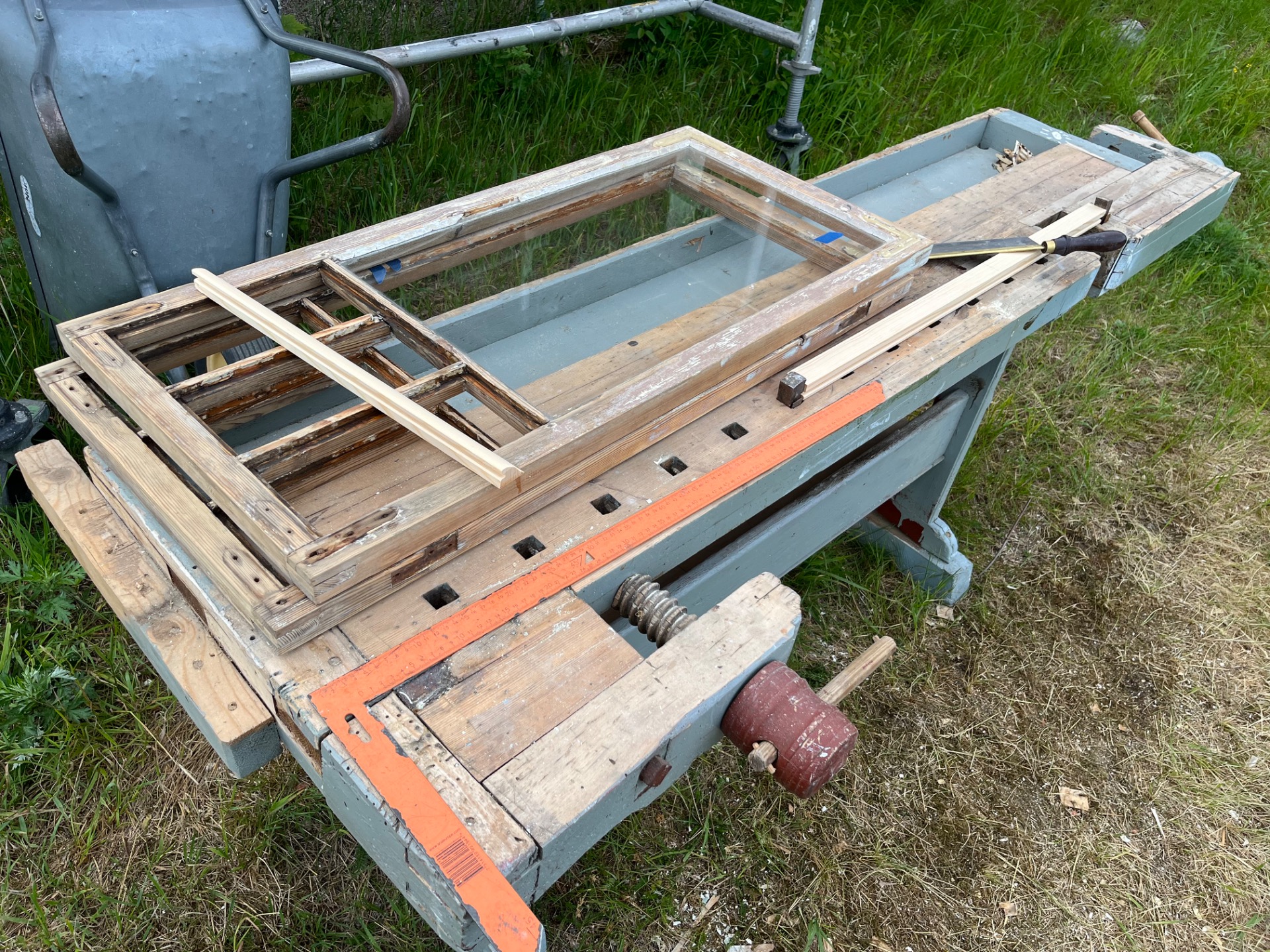

9.6.2026 Vanhojen ikkunoiden entisöintiä.

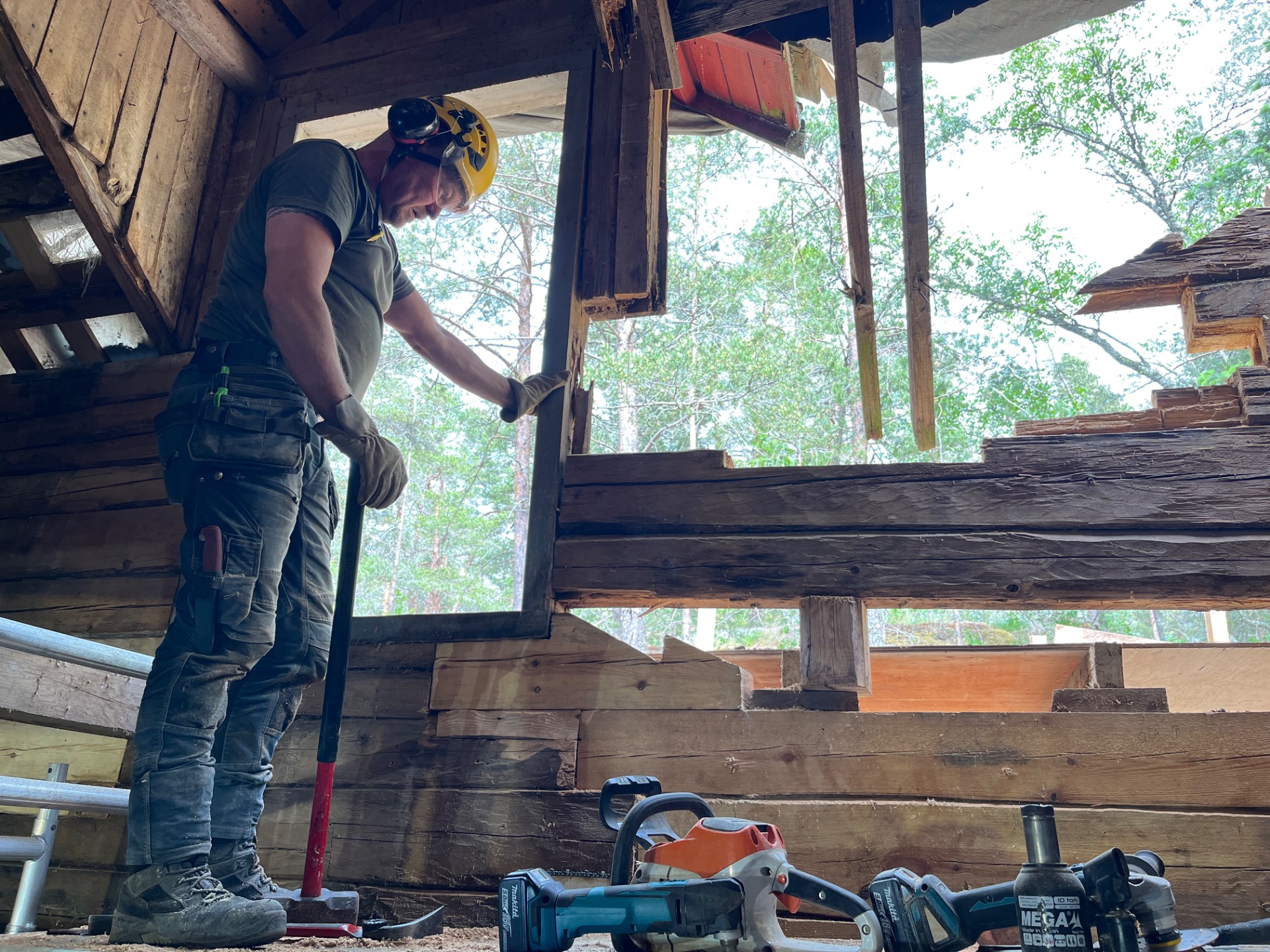

3.6.2026 Hirsikorjaustyöt jatkuvat. Tässä aitan kattovuodon aiheuttamien lahovaurioiden korjaamista.

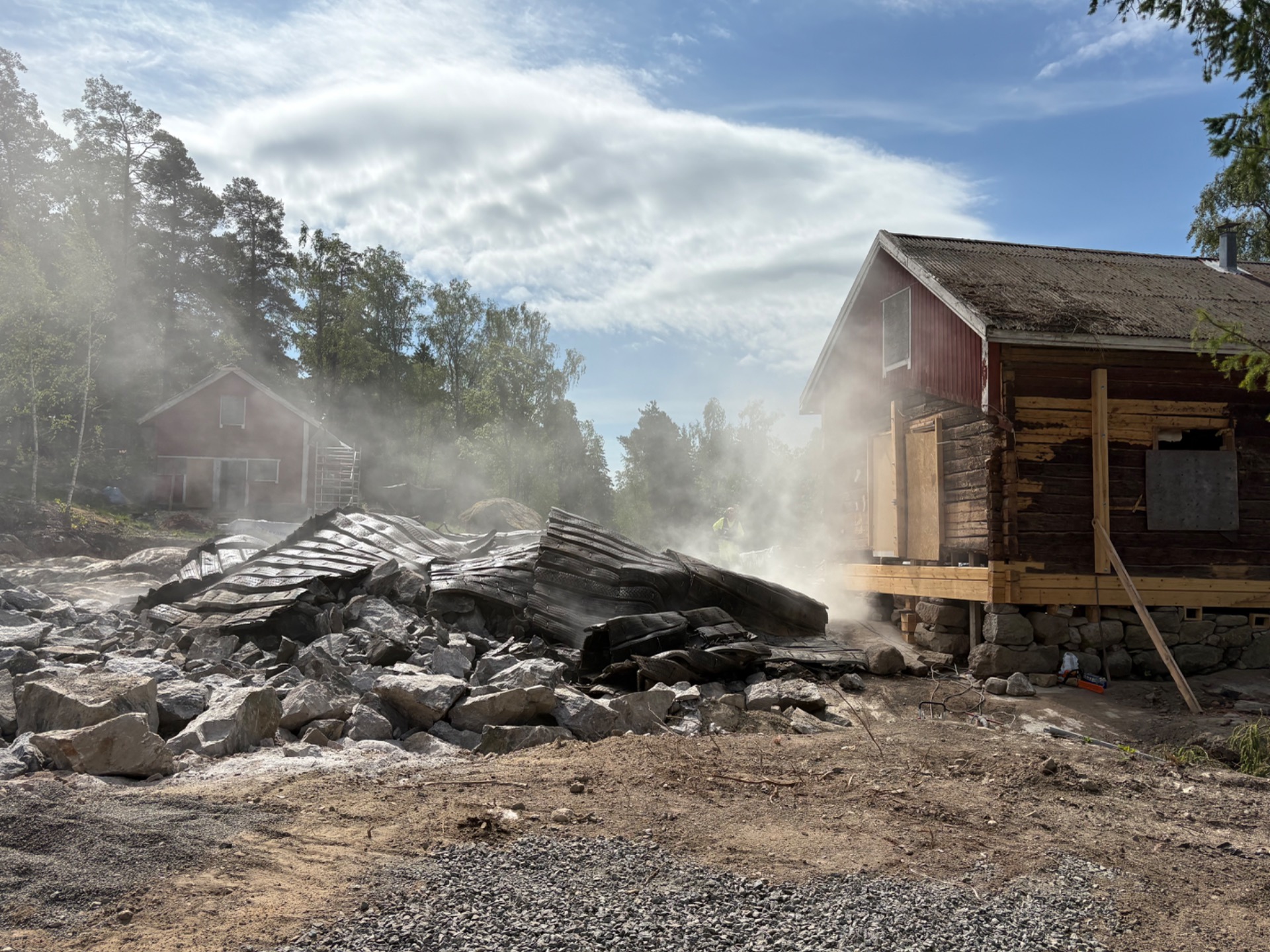

2.6.2026 Neljän työpäivän mittainen louhintatyö on tältä erää päättynyt. Pienempi alue joudutaan louhimaan vielä muutaman viikon päästä. Pahoittelemme aiheutunutta häiriötä!

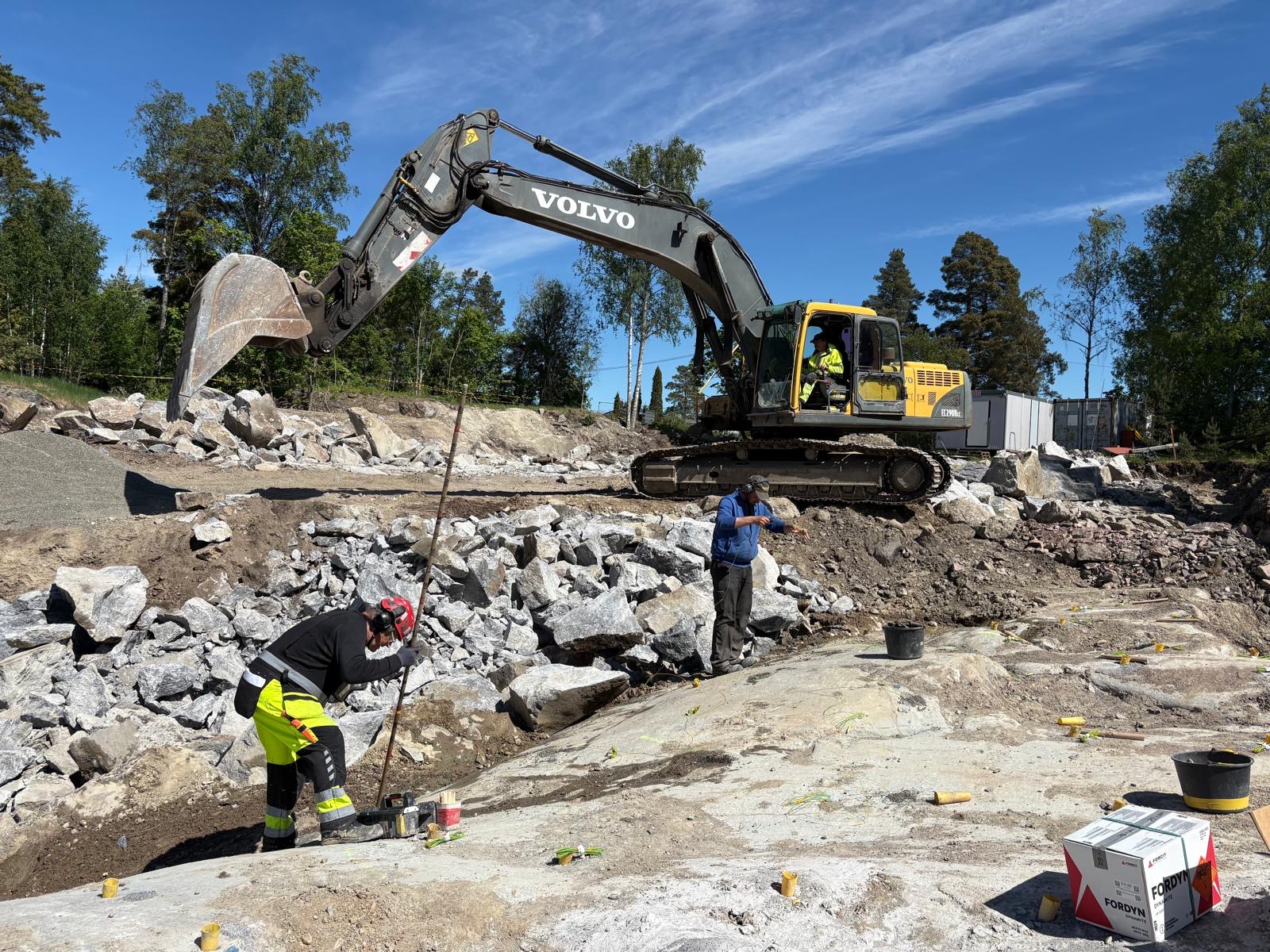

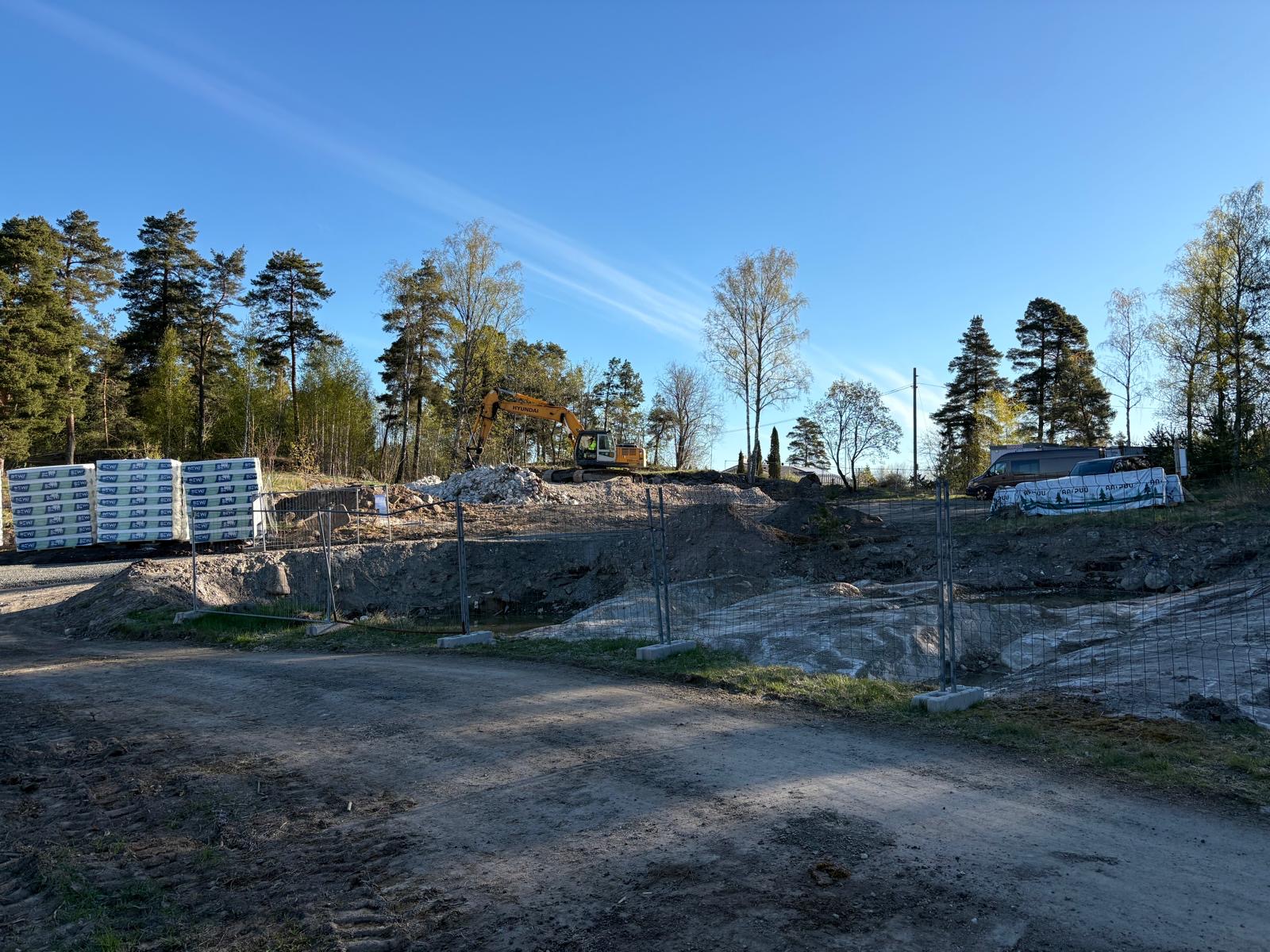

29.5.2026 Rakuunan uudisrakennusten pohjien louhinta on käynnissä. Louhinta jatkuu viikolla 23.

20.5.2026 Kallioporaukset on saatu lähes valmiiksi. Louhintatyöt viikolla 22. Forcit Consulting Oy on lähestynyt vaikutusalueella olevia kiinteistön omistajia katselmointipyynnöllä.

11.5.2026 Rakuunan työmaa on nyt suljettu sivullisilta ja tontin länsipuolitse on valmistettu kiertotie. Työmaa-alue on yksityinen työmaa ja omatoiminen liikkuminen on kielletty.
Kulku kiinteistölle työmaa-ajoneuvoilla/vast. tapahtuu kiinteistön pohjoispuolelta Rämpsälänkadulta.

8.5.2026 Vanha tallirakennus on nyt purettu.

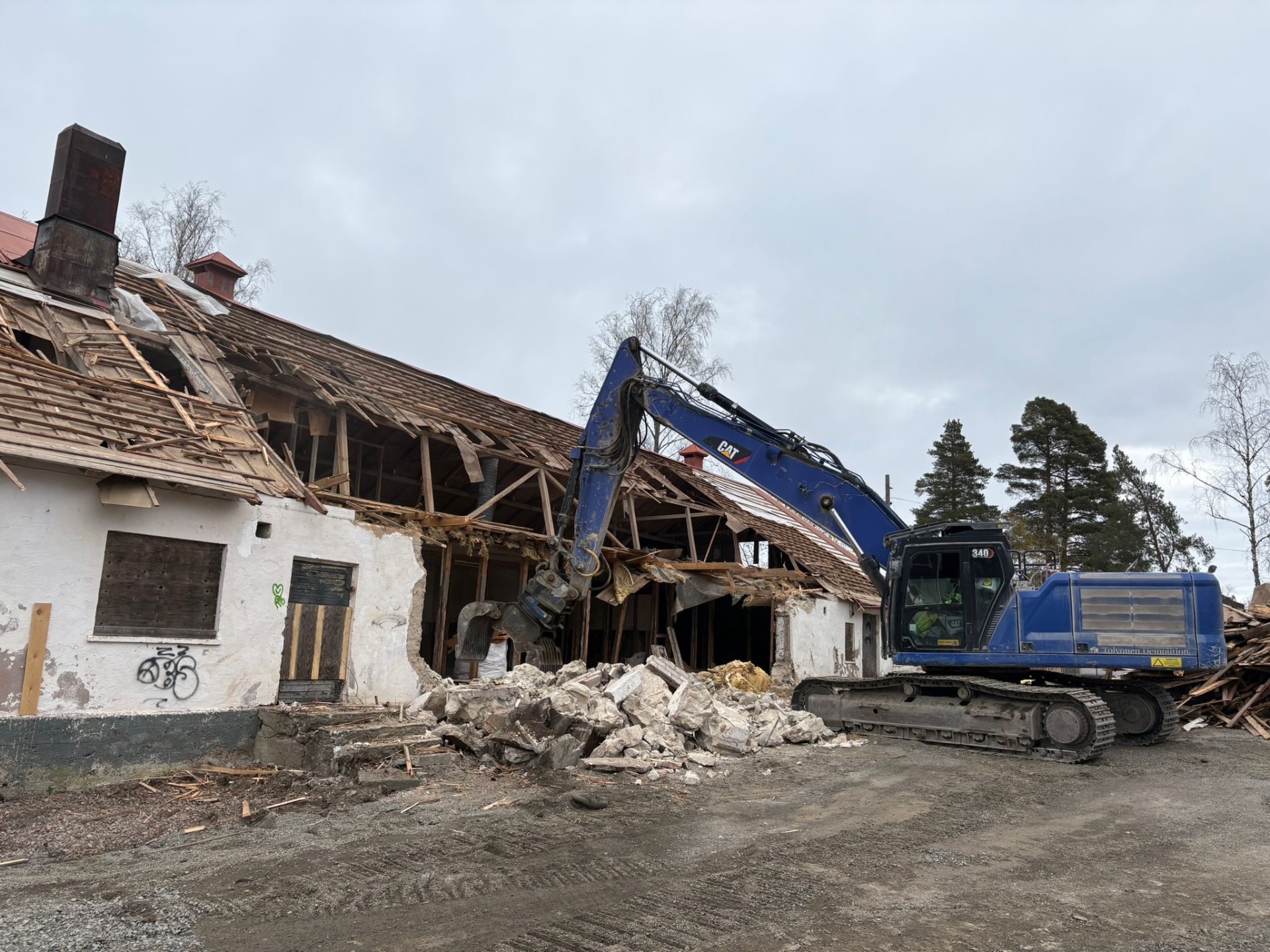

30.4.2026 Vanhan tallin purkaminen on aloitettu. Työ kestää arviolta viikon eli purkutyö on valmis viikon 19 loppuun mennessä. Purkutyöstä syntyvä kiviainesmateriaali käytetään alueen kiertotien pohjamateriaaliksi. Pyrimme vappuviikonloppuna ajoittamaan työtä siten, että haittaa syntyisi mahdollisimman vähän ympärillä olevan alueen asukkaille. Pahoittelemme purkutyöstä aiheutuvaa haittaa.

30.4.2026 Kiertotie Rakuunan länsipuolelle valmistellaan heti tallin purkutöiden jälkeen. Kiertotie valmistuu viikolla 20, jolloin Rakuunan läpikulku estetään.

2.4.2026 Sandelsin (vanha päärakennus) rakennuslupa on myönnetty.

2.4.2026 Vanhan tallin purkulupa ja korvaavan Vaunutallin rakennuslupa on myönnetty.

29.4.2026 Vanhan tallin purkutyö on alkamassa. Ajatus uudesta vastaavanlaisesta, mutta kauniimmasta (kuva yllä), rakennuksesta lohduttaa.

9.4.2026 Vesi- ja viemärilinjan kaivuuta Hakapellonpuiston poikki.

17.4.2026 Päärakennuksen kengittämistä.

8.4.2026 Päärakennuksen kengittäminen on alkanut.

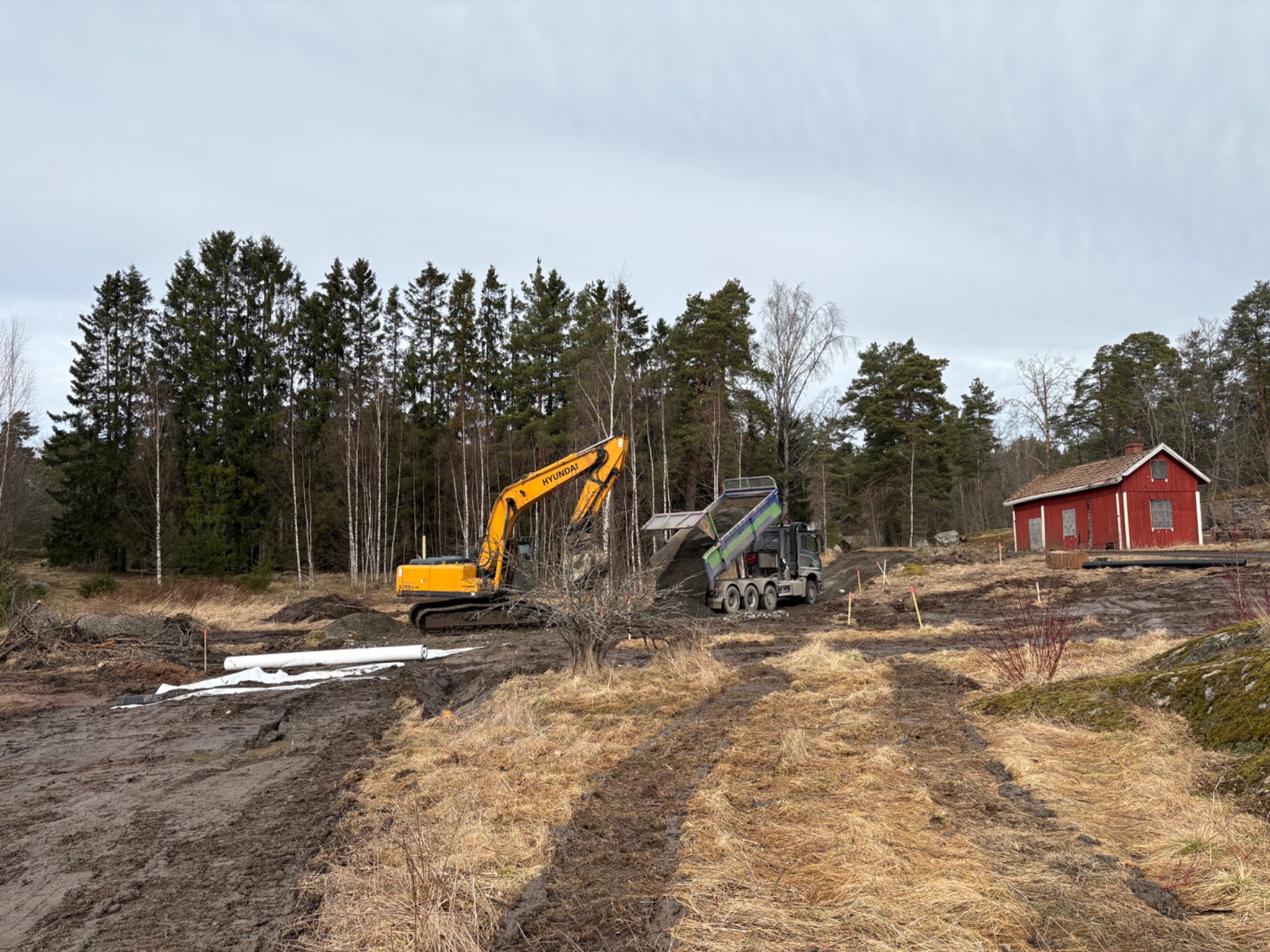

26.3.2026 maanrakennustyöt on aloitettu

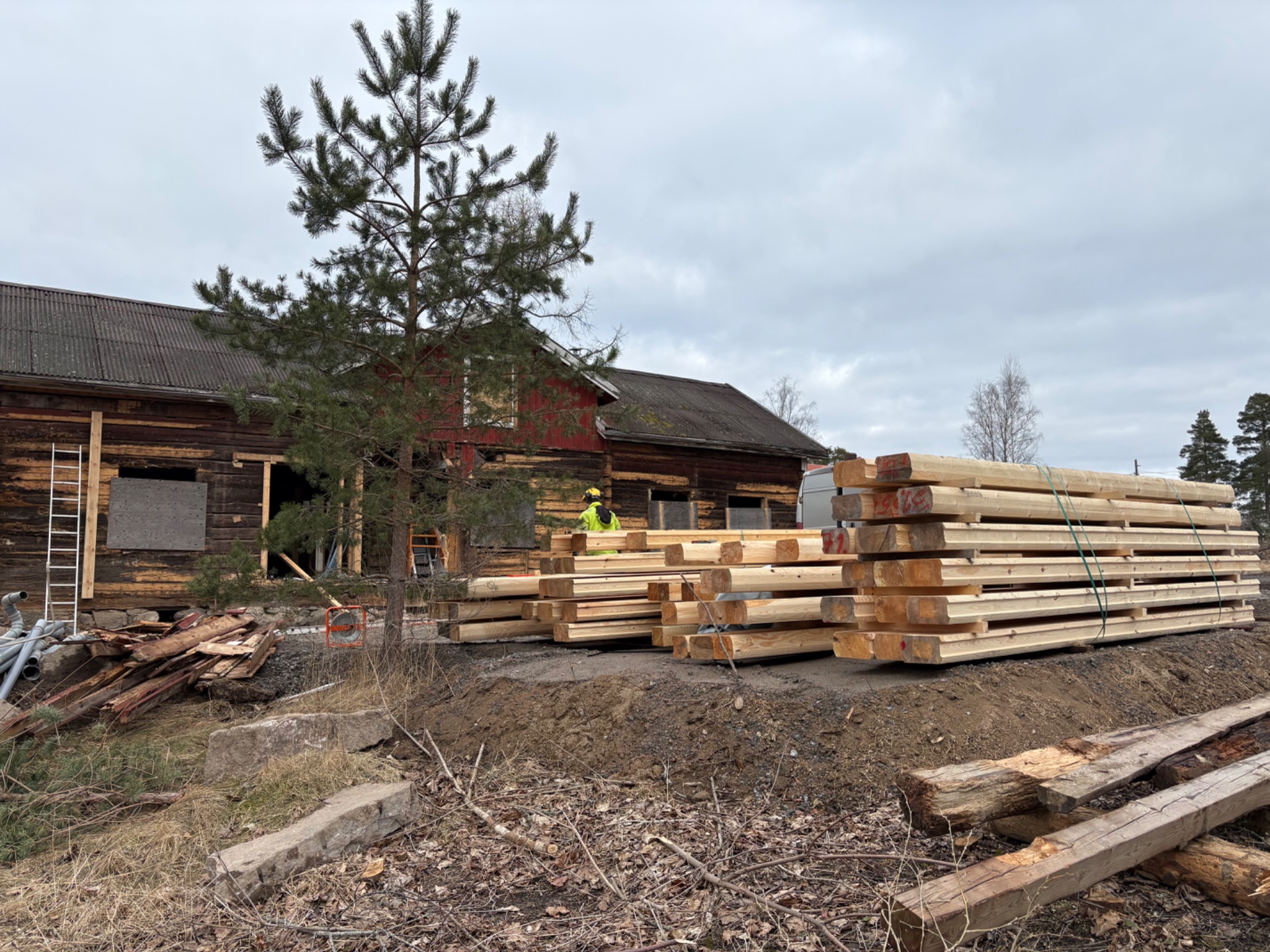

26.3.2026 korvaushirret päärakennukseen

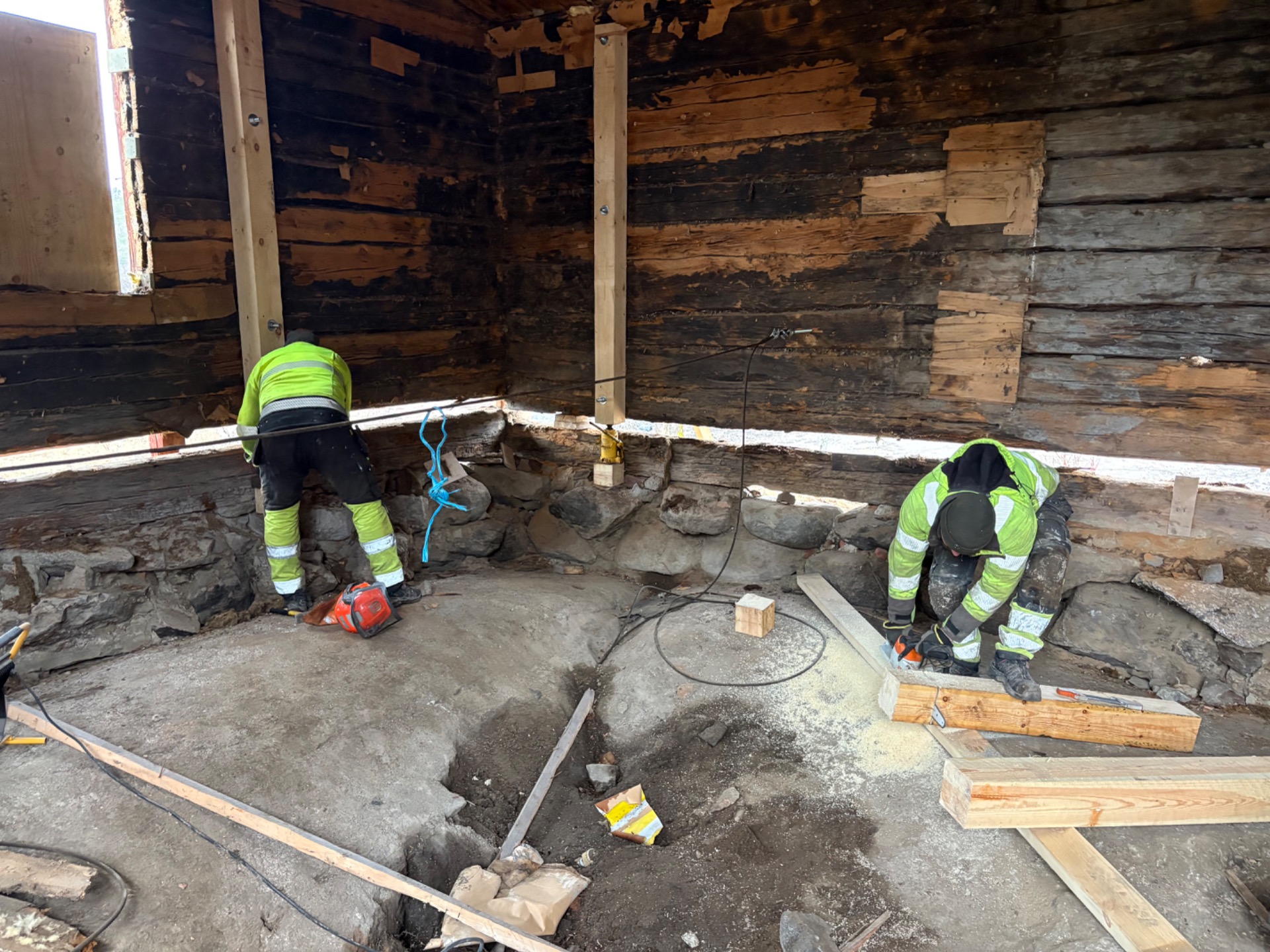

26.3.2026 vanhan päärakennuksen nostoa kengitystä varten.

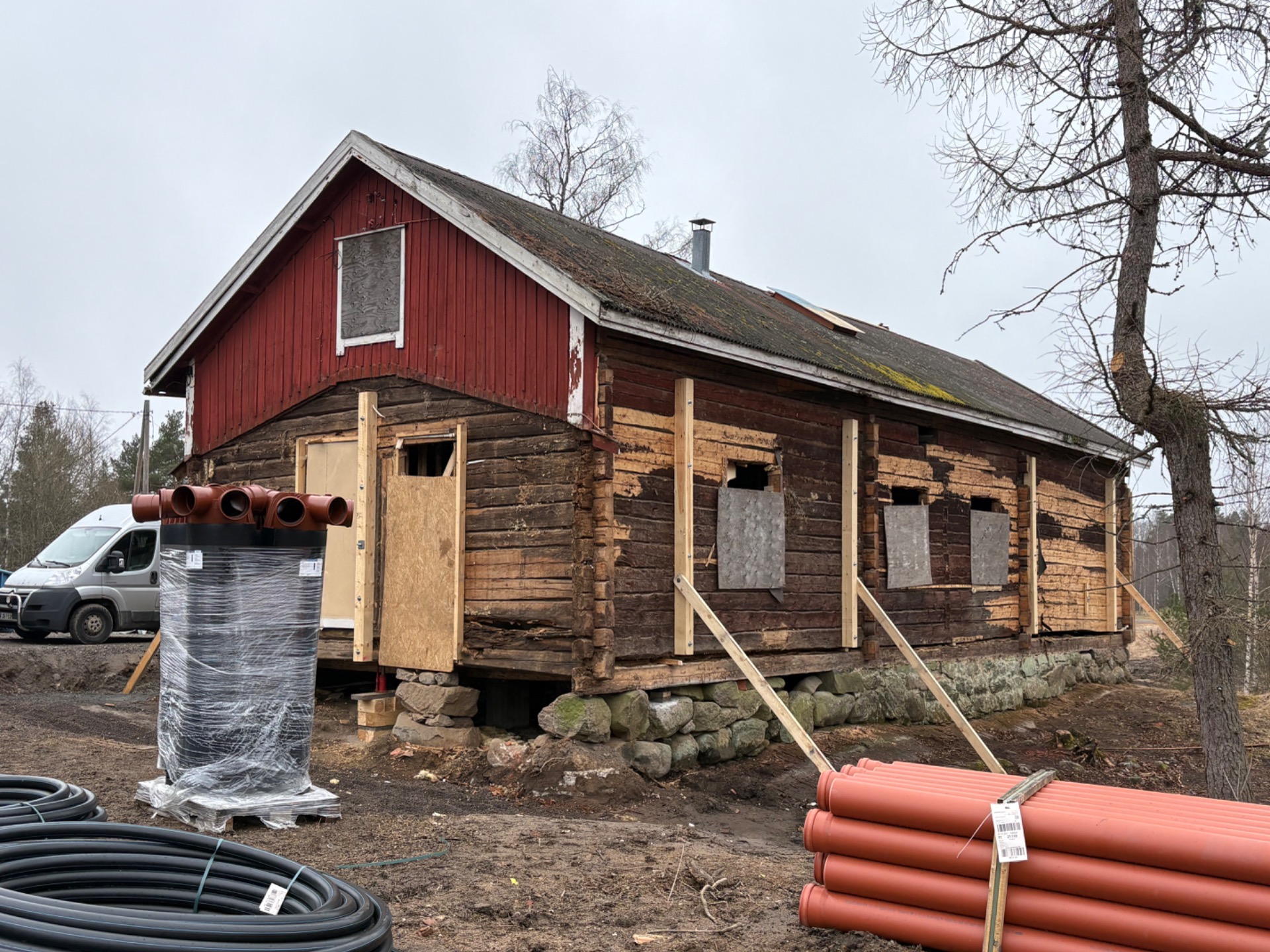

26.3.2026 Vanhan päärakennuksen nostoa kengitystä varten.
Joulukuu 2025

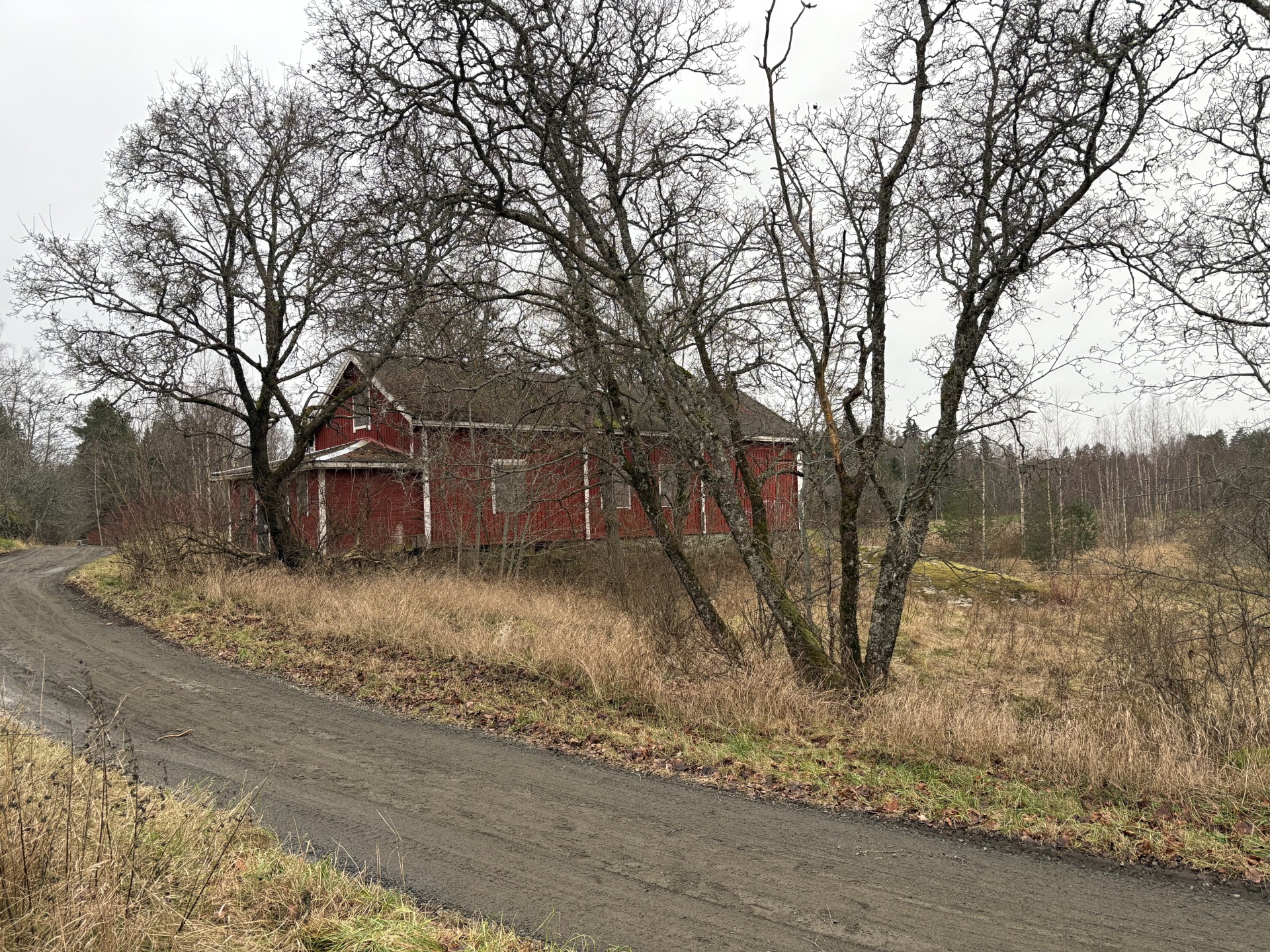

Päärakennus on lohduton näky

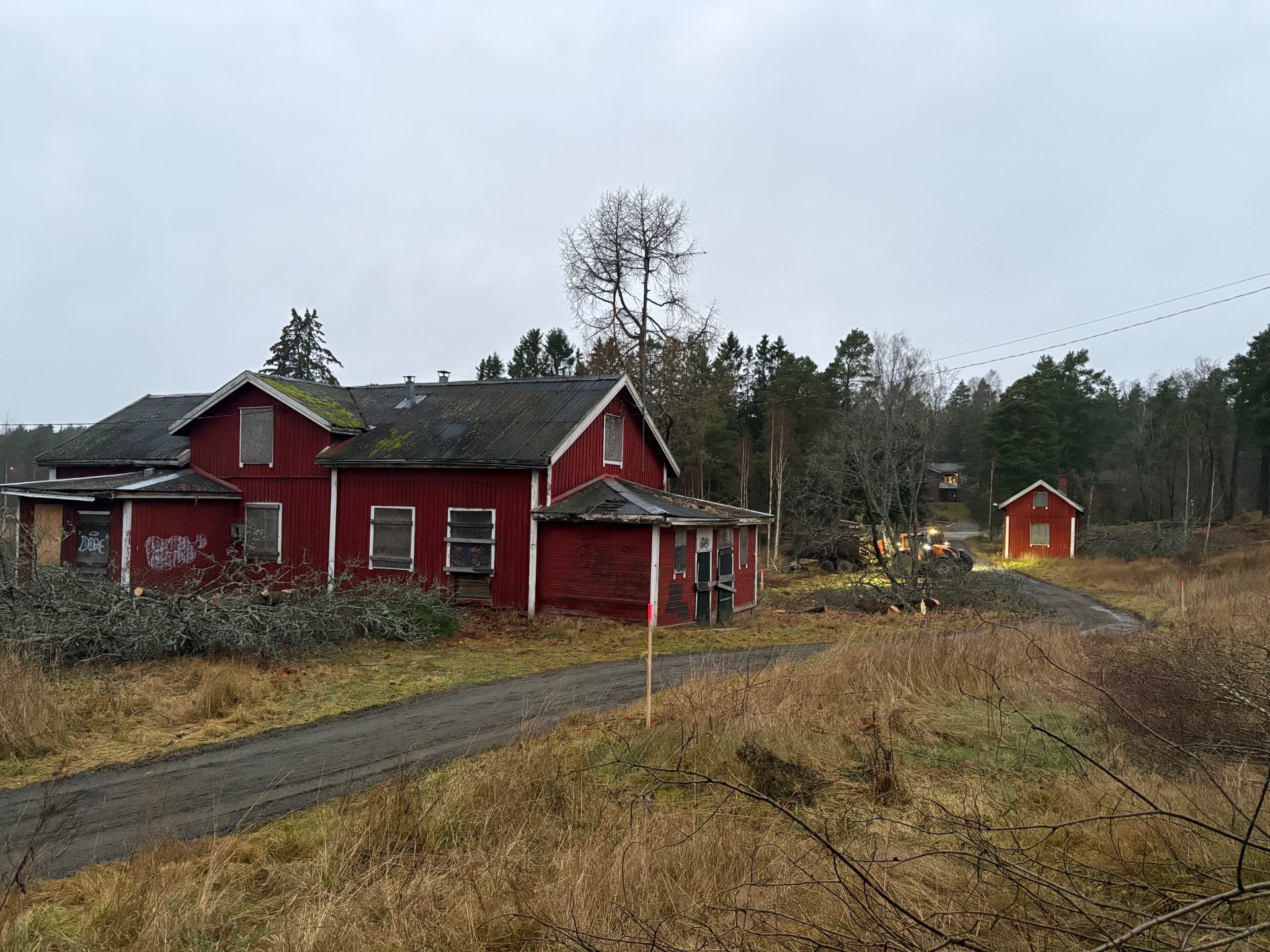

Alueelle on merkitty uudisrakennusten sijainnit

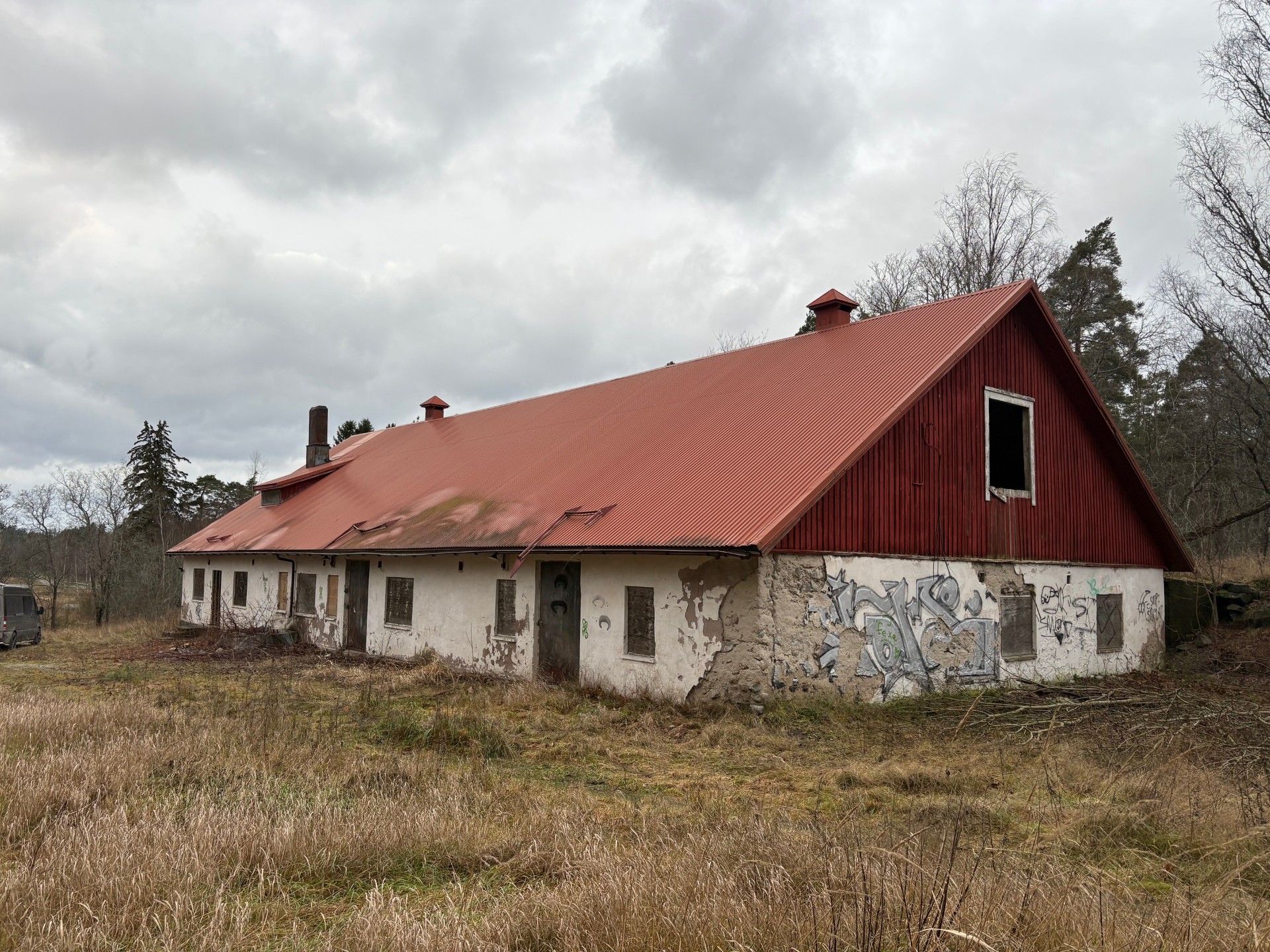

Liukuvalettu talli on pahoin rapistunut
